Elektrownia atomowa w Polsce przestała być hasłem z debat i stała się konkretnym projektem z lokalizacją, technologią oraz harmonogramem. Poniżej wyjaśniam, gdzie ma powstać pierwsza siłownia jądrowa, na jakim etapie są formalności, ile waży ta inwestycja dla systemu energetycznego i co realnie może oznaczać dla cen energii oraz bezpieczeństwa dostaw. Dorzucam też liczby, które pozwalają ocenić ten projekt bez marketingowej mgły.
Najważniejsze fakty o pierwszej polskiej elektrowni jądrowej
- Projekt dotyczy lokalizacji Lubiatowo-Kopalino w gminie Choczewo na Pomorzu.
- Plan zakłada 3 reaktory AP1000 o łącznej mocy 3750 MWe brutto.
- Kluczowe decyzje środowiskowe i lokalizacyjne są już wydane, a kolejne pozwolenia są w toku.
- Start robót budowlanych jest planowany na IV kwartał 2028 roku.
- Pierwszy blok ma rozpocząć komercyjną pracę w 2036 roku, drugi w 2037, a trzeci w 2038.
- Finansowanie opiera się na kapitale państwowym, długu i rozbudowie krajowego łańcucha dostaw.

Na jakim etapie jest projekt i co już zostało domknięte
Najważniejsza rzecz na starcie jest prosta: to nie jest już koncepcja na papierze, tylko inwestycja, która weszła w etap przygotowań terenowych, projektowych i licencyjnych. Pierwsza polska elektrownia jądrowa ma powstać w Lubiatowie-Kalinie? Nie, poprawnie: w lokalizacji Lubiatowo-Kopalino w gminie Choczewo, a za projekt odpowiadają Polskie Elektrownie Jądrowe wraz z amerykańskim konsorcjum Westinghouse-Bechtel.
W praktyce projekt ma już za sobą kilka kluczowych kroków: decyzję środowiskową, decyzję lokalizacyjną oraz rozpoczęte prace przygotowawcze. Równolegle toczy się ścieżka formalna związana z dozorem jądrowym i pozwoleniami budowlanymi. To właśnie ten etap zwykle jest dla opinii publicznej najmniej efektowny, ale najbardziej decydujący, bo w atomie harmonogram nie zależy od jednego podpisu, tylko od całego łańcucha zgód, analiz i uzgodnień.
Patrzę na ten projekt właśnie przez ten pryzmat: nie przez samą deklarację budowy, ale przez to, ile realnych decyzji udało się już zamknąć. Dopiero kiedy zbierze się je razem, widać, że inwestycja rzeczywiście weszła w fazę realizacyjną, a nie tylko komunikacyjną. To prowadzi wprost do pytania, co dokładnie ma stanąć na Pomorzu i dlaczego wybrano taki model technologiczny.

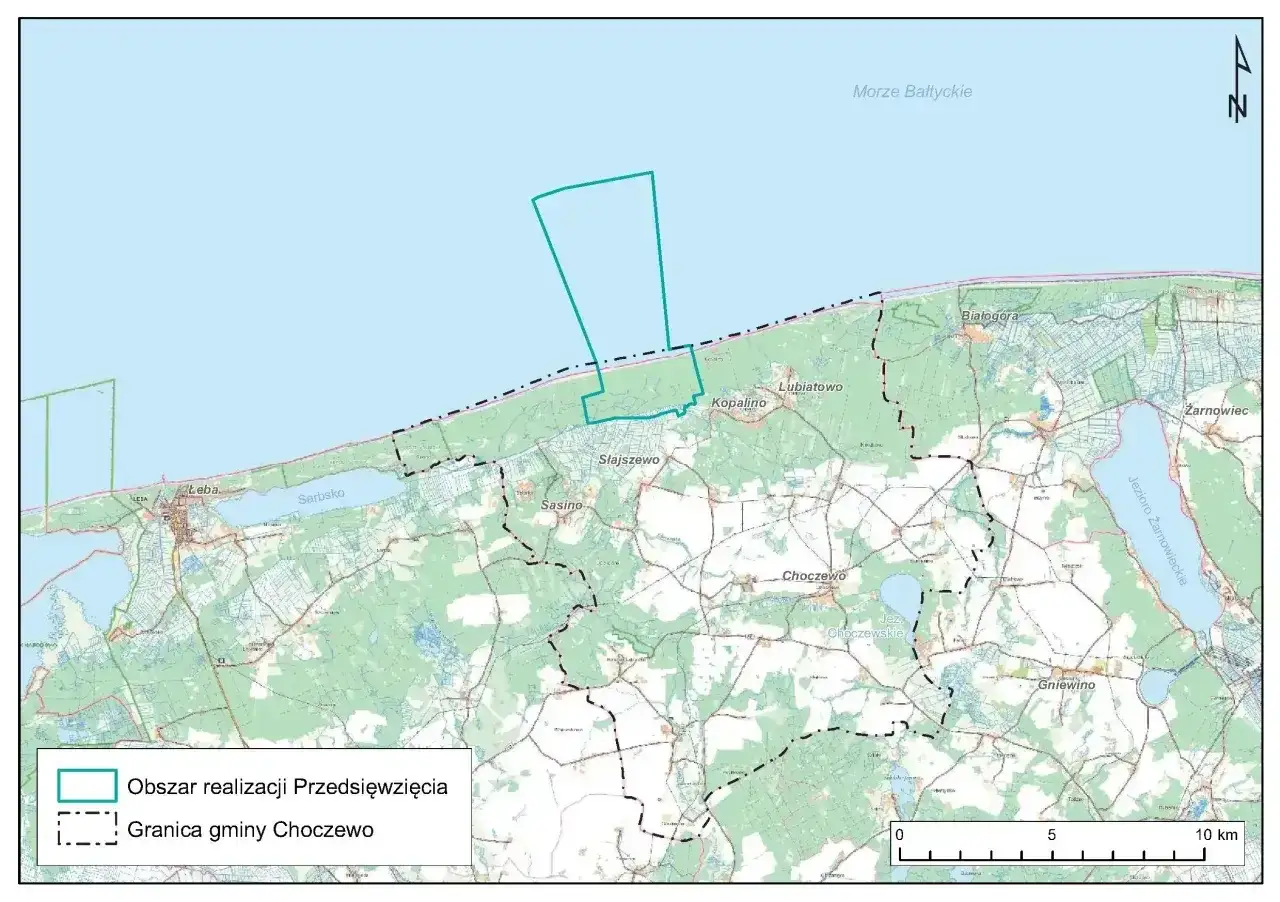

Gdzie powstaje i dlaczego wybrano właśnie tę lokalizację
Projekt przewiduje budowę trzech reaktorów AP1000, czyli wielkoskalowych ciśnieniowych reaktorów wodnych generacji III+. Każdy z nich ma mieć moc 1250 MWe brutto, co daje łącznie 3750 MWe. MWe oznacza moc elektryczną oddawaną do sieci, a nie wartość „na wyrost” z folderu reklamowego. To ważne rozróżnienie, bo przy atomie liczy się konkret, a nie opis ogólny.
AP1000 to technologia, która stawia na prostszą architekturę bezpieczeństwa i systemy pasywne, czyli takie, które w części scenariuszy mogą działać bez natychmiastowej ingerencji operatora. W praktyce oznacza to, że projekt opiera się na rozwiązaniu dobrze znanym na świecie, a nie na eksperymencie wdrażanym od zera. Dla kraju, który buduje pierwszą elektrownię jądrową, to rozsądny wybór: mniej improwizacji, więcej sprawdzonego modelu.
Dlaczego akurat Pomorze? Bo przy takiej inwestycji sama działka to tylko początek. Liczą się warunki lokalizacyjne, dostęp do infrastruktury, możliwość wpięcia się w system elektroenergetyczny i zaplecze dla budowy. W tym projekcie od początku widać też silny komponent infrastruktury towarzyszącej: drogi, kolej, hydrotechnika, sieć przesyłowa i zaplecze placu budowy. Bez tego elektrownia jądrowa nie działa jako samotna wyspa. To element całego układu.
Z tego miejsca łatwo przejść do kolejnego pytania, które interesuje większość czytelników najbardziej: kiedy to naprawdę ruszy i co musi się wydarzyć po drodze.
Jak wygląda harmonogram od papierów do pierwszego betonu
W atomie terminy mają sens tylko wtedy, gdy stoją za nimi formalne kamienie milowe. Najczęściej właśnie tutaj powstaje najwięcej nieporozumień, bo publiczna dyskusja lubi jedną datę, a inwestycja działa według kilku równoległych ścieżek. Poniżej najczytelniej widać, jak ten proces jest dziś rozpisany.
| Etap | Co to oznacza w praktyce |
|---|---|
| 2023 | Zapadły kluczowe decyzje środowiskowe i lokalizacyjne, które przesądziły o miejscu inwestycji. |
| 2025-2026 | Trwają prace przygotowawcze, badania i dopinanie dokumentacji projektowej. |
| 2026-2027 | Domykane są kolejne decyzje i pozwolenia potrzebne do wejścia na plac budowy. |
| IV kwartał 2028 | Planowany jest start właściwych prac budowlanych, czyli moment związany z tzw. pierwszym betonem jądrowym. |
| 2036-2038 | Kolejne bloki mają rozpocząć komercyjną pracę, po okresie budowy, testów i rozruchu. |
Najbardziej praktyczny wniosek jest taki: harmonogram w atomie jest zawsze bardziej wrażliwy na procedury niż na samą technologię. Sama decyzja o lokalizacji nie uruchamia buldożerów. Potrzebne są jeszcze pozwolenia, finansowanie, gotowość wykonawców i infrastruktura, która udźwignie tak duże przedsięwzięcie. Właśnie dlatego opóźnienia najczęściej biorą się nie z jednego dużego błędu, ale z drobnych zatorów na kilku etapach naraz.
Żeby lepiej ocenić skalę tego przedsięwzięcia, trzeba teraz przejść od kalendarza do pieniędzy, bo przy energii jądrowej budżet i model finansowania mają znaczenie równie duże jak sama technologia.
Ile kosztuje taki projekt i kto ma go unieść
Budowa wielkoskalowej elektrowni jądrowej to inwestycja liczona w dziesiątkach miliardów złotych, a nie w „dużym budżecie” rozumianym jak przy zwykłej elektrowni gazowej. W przypadku pierwszego projektu państwo przewidziało dokapitalizowanie spółki na poziomie 60,2 mld zł w latach 2025-2030. To nie jest pełny koszt całej inwestycji, tylko jedna z kluczowych części modelu finansowania.
Model zakłada połączenie kapitału własnego i finansowania dłużnego, wspieranego przez instytucje krajowe i międzynarodowe. Z perspektywy inwestora to normalne przy takiej skali. Z perspektywy państwa oznacza to z kolei, że projekt nie jest budowany wyłącznie z jednego worka pieniędzy, tylko z kilku źródeł, które trzeba spiąć w spójny plan.
| Obszar | Co już wiadomo | Co to oznacza dla projektu |
|---|---|---|
| Wsparcie kapitałowe | 60,2 mld zł na lata 2025-2030 | Państwo zabezpiecza najtrudniejszy etap finansowania, zanim elektrownia zacznie zarabiać |
| Finansowanie dłużne | Ma stanowić znaczącą część modelu | Projekt wymaga dobrej wiarygodności i długiego horyzontu spłaty |
| Infrastruktura towarzysząca | Budowa dróg, kolei, hydrotechniki i sieci | Bez tego sama elektrownia nie może powstać w praktyce |
| Udział polskich firm | Około 40 proc. przy pierwszym reaktorze, więcej przy kolejnych blokach | Im szybciej krajowy rynek podniesie kompetencje, tym więcej wartości zostanie w Polsce |
To ważne także z punktu widzenia gospodarstw domowych. Atom nie ma cudownie obniżyć rachunków od następnego sezonu, bo to byłoby nieuczciwe uproszczenie. Może natomiast stabilizować miks energetyczny na dekady, co ma znaczenie dla cen, bezpieczeństwa dostaw i rozwoju takich rozwiązań jak pompy ciepła czy ogrzewanie elektryczne. Dla domu najcenniejszy jest nie sam „tani prąd z jednego źródła”, tylko system, który nie wpada w skrajne wahania.
Skoro już o tym mowa, warto uczciwie porównać atom z innymi źródłami energii, bo dopiero wtedy widać, gdzie ta inwestycja naprawdę się wpisuje w polski rynek.
Jak atom wypada wobec wiatru, słońca i gazu
W polskiej energetyce nie chodzi o to, które źródło „wygrywa wszystko”, tylko które najlepiej pasuje do roli, jaką ma pełnić. I tu atom ma bardzo konkretną funkcję: dostarczać moc dyspozycyjną, czyli taką, którą można planować niezależnie od pogody. To odróżnia go od wiatru i fotowoltaiki, które są świetne w swojej roli, ale same nie zastąpią stabilnego filaru systemu.
| Źródło | Najmocniejsza strona | Największe ograniczenie | Rola w systemie |
|---|---|---|---|
| Energetyka jądrowa | Stabilna produkcja i bardzo niskie emisje operacyjne | Długi czas budowy i wysoki koszt startowy | Filar podstawowy, działający niezależnie od pogody |
| Wiatr | Szybka rozbudowa i niskie emisje | Produkcja zależna od warunków atmosferycznych | Duży wolumen energii, ale wymagający wsparcia sieci i bilansowania |
| Słońce | Bardzo szybkie wdrażanie i prosty montaż | Brak produkcji po zmroku i spadek zimą | Dobre źródło uzupełniające, szczególnie w budynkach i prosumencie |
| Gaz | Elastyczność i szybka regulacja mocy | Emisje CO2 i zależność od importu paliwa | Źródło przejściowe i bilansujące, ale nie docelowo bezemisyjne |
W praktyce nie ma tu konkurencji „atom albo OZE”. Sens ma raczej układ: OZE budują tanią energię wtedy, gdy warunki sprzyjają, a atom stabilizuje system wtedy, gdy pogoda nie pomaga. Z mojego punktu widzenia to właśnie połączenie jest kluczowe dla domu, który stawia na pompę ciepła, fotowoltaikę i większą elektryfikację ogrzewania. Bez stabilnej bazy mocowej ten model staje się bardziej ryzykowny.
Do pełnego obrazu zostaje jeszcze temat, który w dyskusjach o atomie wraca najczęściej: bezpieczeństwo i odpady. I właśnie tutaj najłatwiej o skróty myślowe, których lepiej unikać.
Bezpieczeństwo i odpady bez uproszczeń
Przy energetyce jądrowej nie ma miejsca na udawanie, że ryzyka nie istnieją. Są i właśnie dlatego cały system jest tak rozbudowany. AP1000 należy do generacji III+, czyli projektów, w których bezpieczeństwo zostało podniesione na poziom wyższy niż w starszych konstrukcjach. Dla czytelnika najważniejsze jest jednak nie samo oznaczenie, tylko to, że projekt opiera się na wielowarstwowych zabezpieczeniach i bardzo rygorystycznym nadzorze.
Państwowa Agencja Atomistyki nadzoruje proces od strony bezpieczeństwa jądrowego i ochrony radiologicznej. To nie jest formalność, którą można odłożyć na później. W atomie każdy etap, od projektu po rozruch, musi być sprawdzalny. I dobrze, bo właśnie taka dyscyplina odróżnia poważny program jądrowy od politycznego sloganu.
Przeczytaj również: Budowa domu krok po kroku - Jak uniknąć błędów i oszczędzić?
Co z wypalonym paliwem i odpadami
Odpady promieniotwórcze i wypalone paliwo jądrowe są częścią projektu od samego początku, a nie problemem „na potem”. W Polsce istnieje osobny krajowy plan postępowania z takimi materiałami, który porządkuje odpowiedzialność, procedury i etapy działania. To ważne, bo najgorszy mit brzmi: „najpierw zbudujmy, potem się zobaczy”. W atomie taka logika po prostu nie działa.
W praktyce chodzi o to, by odpady były ewidencjonowane, czasowo przechowywane i przekazywane do dalszego postępowania zgodnie z przepisami. Sam fakt, że sprawa jest skomplikowana, nie oznacza, że nie da się jej prowadzić bezpiecznie. Oznacza tylko tyle, że trzeba ją prowadzić konsekwentnie, a nie hasłowo.
To domyka najtrudniejszą część dyskusji. Teraz zostaje pytanie bardziej praktyczne: co z tego wszystkiego naprawdę wynika dla Polski i jak odróżnić realny postęp od samej narracji?
Co przesądzi o tempie budowy w 2026 i 2027 roku
Jeśli mam wskazać kilka rzeczy, które naprawdę zdecydują o tempie projektu, to patrzyłbym przede wszystkim na formalności, finansowanie i wykonawców. W atomie nie ma jednego magicznego wskaźnika. Jest za to zestaw sygnałów, które pokazują, czy inwestycja idzie do przodu, czy tylko dobrze brzmi w komunikacie.
- Domknięcie kolejnych pozwoleń budowlanych i licencyjnych.
- Finalizacja kontraktów projektowych i wykonawczych.
- Realny postęp prac przygotowawczych na terenie inwestycji.
- Rozwój lokalnego łańcucha dostaw i certyfikacja polskich firm.
- Tempo rozbudowy infrastruktury drogowej, kolejowej i sieciowej.
Na tym etapie najważniejszy wniosek jest taki: ten projekt ma znaczenie większe niż sama produkcja prądu. To inwestycja, która może wzmocnić bezpieczeństwo energetyczne, wesprzeć transformację ogrzewania i dać polskim firmom wejście do bardzo wymagającego sektora. Jednocześnie nie ma tu miejsca na sztuczny optymizm, bo harmonogram atomu zawsze zależy od wykonania, a nie od deklaracji. Jeśli chcesz oceniać ten temat trzeźwo, patrz na decyzje, pozwolenia, podpisane umowy i plac budowy. Dopiero to pokazuje, czy polski program jądrowy naprawdę przyspiesza.
