Mapa do celów projektowych to jeden z tych dokumentów, które nie wyglądają efektownie, ale potrafią przesądzić o tempie całej inwestycji. Na jej podstawie projektant rozkłada budynek, przyłącza, dojazd, ogrodzenie i wszystkie elementy, które muszą się zmieścić na działce bez konfliktu z granicami, uzbrojeniem terenu i przepisami. W tym artykule wyjaśniam, kiedy taki podkład jest potrzebny, co powinien zawierać, ile zwykle kosztuje i jakie błędy najczęściej opóźniają projekt.

Najważniejsze fakty, które warto znać przed zleceniem opracowania

  • To geodezyjny podkład dla projektu budowlanego, bez którego urząd i projektant często nie ruszą dalej.
  • Dokument musi przygotować uprawniony geodeta, a na końcu powinien mieć klauzulę urzędową albo potwierdzenie pozytywnej weryfikacji.
  • W praktyce jest potrzebny przy większości inwestycji wymagających projektu budowlanego, a także przy części zgłoszeń dotyczących przyłączy.
  • Skala zależy od rodzaju inwestycji, ale dla typowej działki budowlanej najczęściej stosuje się co najmniej 1:500.
  • Cena i termin wykonania mocno zależą od regionu, skomplikowania terenu i tego, czy trzeba dodatkowo ustalać granice.

Kiedy ten dokument jest naprawdę potrzebny

W praktyce traktuję ten podkład jako punkt startowy dla całego projektu budowlanego. Ministerstwo Rozwoju i Technologii przypomina, że za jego opracowanie odpowiada inwestor, a bez niego projektant nie ma bezpiecznej podstawy do rozmieszczenia obiektu na działce. To szczególnie ważne przy domu jednorodzinnym, ale też przy budynkach usługowych, garażach, wiatach, obiektach gospodarczych i większości inwestycji, które wymagają projektu budowlanego.

Najczęściej dokument jest potrzebny, gdy:

  • składasz wniosek o pozwolenie na budowę,
  • przygotowujesz projekt zagospodarowania działki lub terenu,
  • planujesz obiekt blisko granicy działki,
  • inwestycja obejmuje przyłącza lub elementy techniczne wymagające precyzyjnego usytuowania,
  • teren ma dużo uzbrojenia, spadki albo niepewne granice.

Warto pamiętać, że przy niektórych prostszych sprawach budowlanych nie zawsze potrzebny jest pełny podkład projektowy, bo część robót da się oprzeć na innym opracowaniu. To prowadzi do najczęstszej pomyłki: inwestor zakłada, że „jakaś mapa z urzędu” wystarczy wszędzie, a tak nie jest.

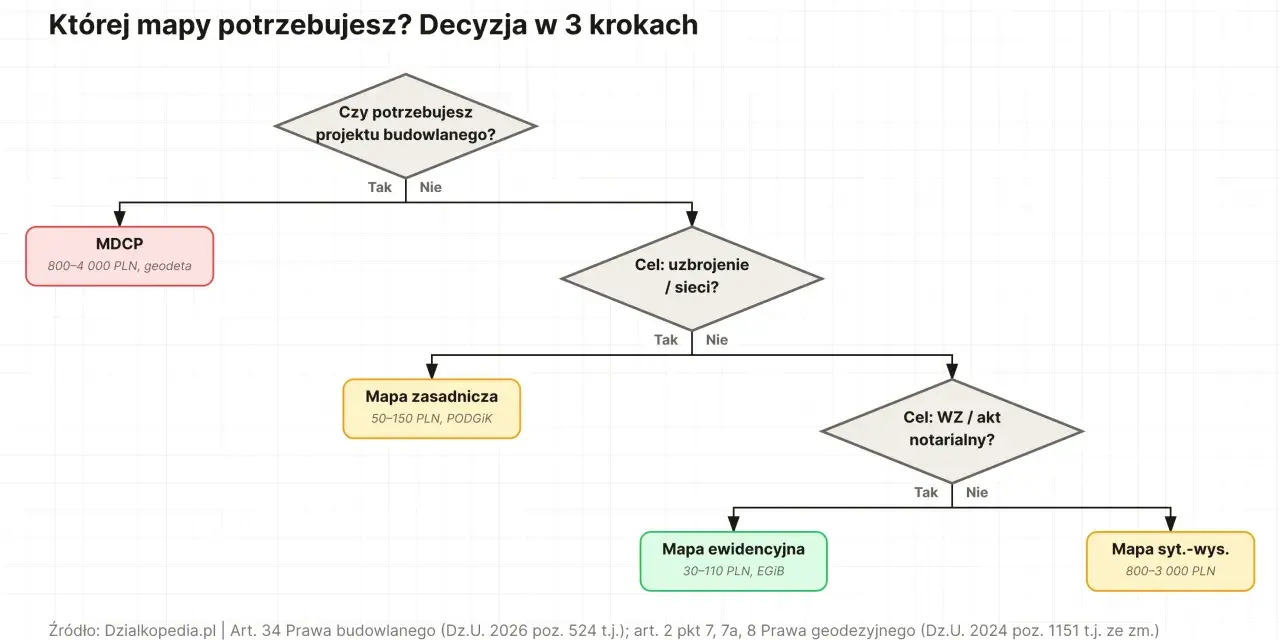

Jeśli chcesz dobrze zaplanować inwestycję, trzeba najpierw rozróżnić dokumenty, które na pierwszy rzut oka wyglądają podobnie, ale w procesie budowlanym pełnią zupełnie inną rolę.

Najłatwiej pomylić go z mapą zasadniczą i planem sytuacyjnym

To właśnie tu pojawia się najwięcej nieporozumień. Sam widzę to regularnie: ktoś zamawia nie ten dokument, a potem dziwi się, że projektant albo urząd prosi o poprawkę. Różnica jest prosta, ale w praktyce bardzo ważna.

Dokument Do czego służy Kto go przygotowuje Kiedy jest przydatny
Mapa zasadnicza Stanowi urzędową bazę danych o terenie i infrastrukturze Organ geodezyjny prowadzący zasób Jako materiał wyjściowy do opracowań
Podkład projektowy Służy do rozmieszczenia budynku, sieci i układu terenu w projekcie Geodeta z odpowiednimi uprawnieniami Przy projektowaniu i większości robót wymagających projektu
Plan sytuacyjny Pokazuje przebieg określonych robót, najczęściej przyłączy lub stacji ładowania Projektant na kopii aktualnej mapy Przy wybranych przyłączach i prostszych zgłoszeniach

Najkrócej mówiąc: mapa zasadnicza jest bazą urzędową, podkład projektowy jest opracowaniem dla projektanta, a plan sytuacyjny bywa uproszczonym rysunkiem dla konkretnych robót. Ta różnica decyduje o tym, czy dokument przejdzie bez zastrzeżeń, dlatego warto ją mieć poukładaną zanim zamówisz usługę.

Skoro wiadomo już, kiedy potrzebujesz właściwego opracowania, czas sprawdzić, co dokładnie musi się na nim znaleźć, żeby nie wrócił do poprawy.

Co musi znaleźć się na mapie i jakie są wymogi formalne

Tu nie chodzi o estetykę, tylko o użyteczność. Dobry podkład ma dać projektantowi pełny obraz działki, a urządowi potwierdzenie, że opracowanie powstało na podstawie właściwych danych i przeszło wymaganą weryfikację.

Elementy terenowe, których nie może zabraknąć

  • granice działki lub działek objętych inwestycją,
  • istniejące i projektowane obiekty budowlane,
  • sieci uzbrojenia terenu,
  • zieleń wysoka, w tym pomniki przyrody,
  • charakterystyczne odległości, rzędne i miary liniowe,
  • inne informacje wskazane przez projektanta lub inwestora, jeśli są potrzebne do projektu.

Przeczytaj również: Montaż wyczystki w kominie: poradnik krok po kroku (bezpieczeństwo)

Opis, skala i dane formalne

  • tytuł dokumentu,
  • skala dopasowana do rodzaju inwestycji,
  • położenie obszaru opracowania,
  • nazwa gminy i identyfikator obrębu ewidencyjnego,
  • nazwa wykonawcy prac geodezyjnych,
  • identyfikator zgłoszenia prac geodezyjnych,
  • imię, nazwisko i numer uprawnień kierownika prac,
  • układ współrzędnych i układ wysokości,
  • obszar aktualizacji,
  • data oraz osoba, która opracowała mapę.

Ważna jest też skala. Dla działki budowlanej stosuje się zwykle nie mniejszą niż 1:500, dla zespołów obiektów i terenów przemysłowych nie mniejszą niż 1:1000, a dla terenów rozległych i obiektów liniowych 1:2000. Jeśli na rysunku pojawiają się dodatkowe obiekty spoza standardowej treści, powinna znaleźć się legenda, żeby projektant nie czytał mapy „na domysł”.

To właśnie ten zestaw danych sprawia, że dokument jest czymś więcej niż ładnym rysunkiem. Z takiego podkładu można już przejść do samego procesu jego przygotowania, który w praktyce bywa bardziej wieloetapowy, niż się wydaje.

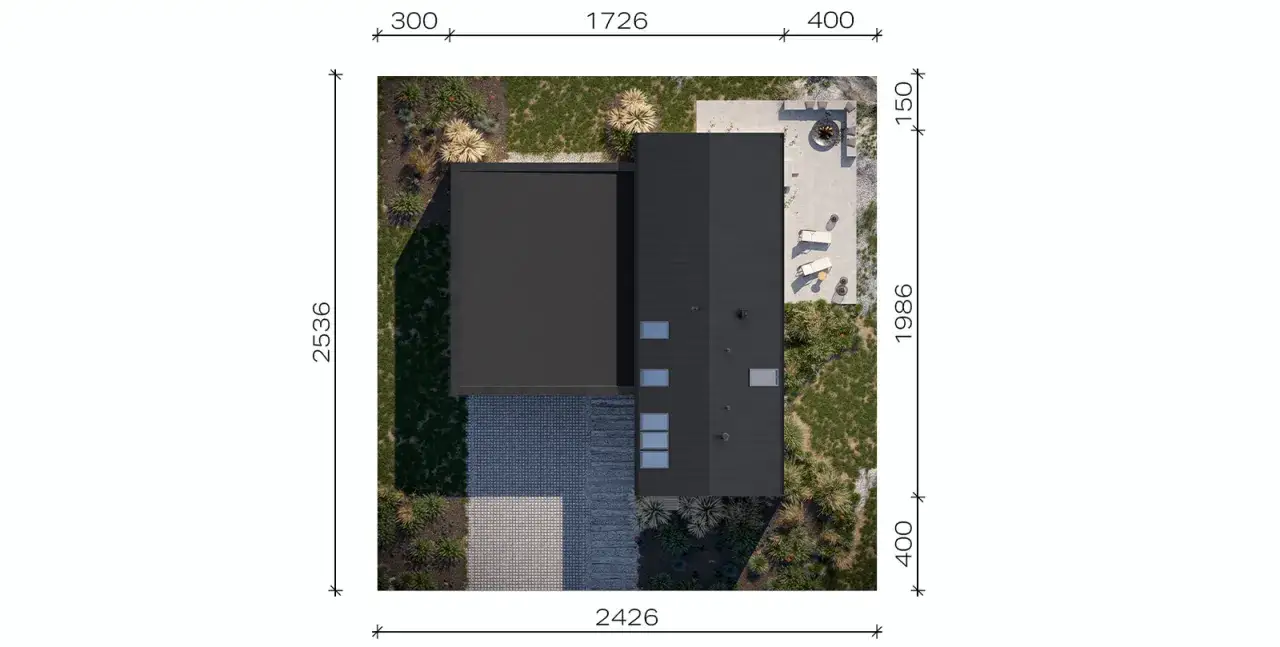

Widok z góry nowoczesnego domu z tarasem i podjazdem. Wymiary naniesione na rysunek, tworząc mapę do celów projektowych.

Jak powstaje mapa do celów projektowych

W praktyce widzę ten proces jako serię konkretnych kroków, a nie jednorazowe „zrobienie mapki”. Geodeta musi najpierw zebrać materiał z zasobu, potem wyjść w teren, a na końcu opracować wszystko w formie, którą da się wykorzystać w projekcie i w urzędzie.

  1. Najpierw następuje zgłoszenie prac geodezyjnych i pobranie materiałów z państwowego zasobu.
  2. Następnie geodeta wykonuje pomiary w terenie i uzupełnia brakujące dane o obiektach, uzbrojeniu, zieleni i ukształtowaniu działki.
  3. Jeśli teren wymaga doprecyzowania granic, wcześniejsza weryfikacja granic może być konieczna, zwłaszcza gdy budynek ma stanąć blisko linii rozgraniczającej działki.
  4. Po opracowaniu danych powstaje wersja papierowa lub elektroniczna, przygotowana do przekazania projektantowi.
  5. Na końcu dokument przechodzi weryfikację i otrzymuje klauzulę urzędową albo oświadczenie wykonawcy o pozytywnej weryfikacji.

Przy wersji elektronicznej możliwy jest podpis kwalifikowany, osobisty albo zaufany, a to w praktyce przyspiesza obieg dokumentów. Jeśli dom lub obiekt ma stanąć w odległości do 4 m od granicy, albo inny obiekt do 3 m, a w zasobie brakuje dokładnych danych granicznych, geodeta musi dodatkowo zadbać o precyzyjne określenie tych punktów. To drobny szczegół, ale właśnie on często decyduje o tym, czy projekt przejdzie bez nerwowych poprawek.

Skoro proces jest już jasny, naturalnie pojawia się pytanie o czas i pieniądze. I tu odpowiedź nigdy nie jest jedna, ale da się wskazać sensowne widełki.

Ile kosztuje i ile trwa przygotowanie

Ceny są rynkowe, nie urzędowe, więc zawsze zależą od regionu i skali trudności. Dla prostej działki poza dużym miastem najczęściej spotykam dziś stawki rzędu 800-1500 zł, natomiast w wielu miejskich cennikach widać raczej poziom około 2300-3300 zł. Jeśli teren jest trudniejszy, ma dużo uzbrojenia, wymaga dodatkowych ustaleń granicznych albo znajduje się w gęstej zabudowie, koszt może być wyższy.

Rodzaj zlecenia Orientacyjny koszt Orientacyjny czas
Prosta działka, niewiele uzbrojenia, mało kolizji 800-1500 zł 2-3 tygodnie
Typowa działka w mieście lub na obrzeżach 2300-3300 zł 3-6 tygodni
Teren skomplikowany, niepewne granice, dużo danych do aktualizacji od ok. 3000 zł wzwyż 4-8 tygodni lub dłużej

Najwięcej czasu pochłaniają zwykle nie same pomiary, tylko sprawy „okołoprocesowe”: dostęp do materiałów, weryfikacja danych, ewentualne uzgodnienia graniczne i oczekiwanie na klauzulę. Dlatego zamawianie tego dokumentu na ostatnią chwilę jest słabym pomysłem. Jeśli projektant czeka, a geodeta dopiero zaczyna prace, cały harmonogram inwestycji robi się niepotrzebnie ciasny.

To też dobry moment, żeby nazwać najczęstsze pomyłki, bo właśnie one najczęściej generują opóźnienia i dodatkowe koszty.

Najczęstsze błędy, które opóźniają projekt

Najczęstszy błąd, który widzę, to traktowanie mapy jak formalności do załatwienia „w międzyczasie”. W budowie nic nie opóźnia tak skutecznie jak zlecenie zbyt późno albo niedopasowanie dokumentu do realnego zakresu inwestycji.

  • Zamawianie opracowania po oddaniu projektu do biura architektonicznego, zamiast przed pierwszą wersją koncepcji.
  • Nieprzekazanie geodecie informacji o planowanych instalacjach technicznych, zbiornikach, tarasie, wjeździe, ogrodzeniu czy odwodnieniu.
  • Założenie, że stara mapa „sprzed kilku lat” nadal będzie wystarczająco aktualna.
  • Brak pewności co do przebiegu granic działki, szczególnie przy zabudowie blisko granicy.
  • Mylenie podkładu projektowego z mapą zasadniczą albo z planem sytuacyjnym dla przyłącza.
  • Nie sprawdzenie, czy dokument ma właściwą klauzulę lub potwierdzenie pozytywnej weryfikacji.

Najdroższa nie jest sama pomyłka, tylko jej poprawianie. Jedna źle założona linia zabudowy potrafi wymusić nowy rysunek, nowe uzgodnienia i kolejne dni czekania na komplet dokumentów. Żeby tego uniknąć, warto myśleć o tym opracowaniu nie jak o załączniku, tylko jak o bazie dla całego projektu.

Na końcu zostaje jeszcze jedna rzecz, która szczególnie interesuje czytelników planujących dom energooszczędny albo modernizację z myślą o OZE.

Dlaczego dokładny podkład pomaga też przy domu z OZE

Przy nowoczesnym domu dokładny podkład ma znaczenie nie tylko dla bryły budynku, ale też dla instalacji, które decydują o komforcie i kosztach eksploatacji. Jeśli planujesz pompę ciepła, fotowoltaikę, zbiornik na gaz, magazyn energii, przyłącze elektryczne, zbiornik na deszczówkę albo uporządkowanie gospodarki wodnej na działce, każdy metr ma znaczenie.

W praktyce ten sam dokument pomaga sprawdzić:

  • gdzie bezpiecznie ustawić jednostkę zewnętrzną pompy ciepła,
  • jak poprowadzić kable do instalacji PV i ewentualnej stacji ładowania,
  • czy zbiornik, odwodnienie albo retencja nie wejdą w kolizję z granicą i uzbrojeniem terenu,
  • czy spadki terenu nie wymuszą zmian w lokalizacji podjazdu, tarasu albo posadowienia urządzeń,
  • jak od początku zaprojektować działkę tak, żeby nie poprawiać projektu po pierwszych uzgodnieniach.

Jeżeli planujesz dom z rozwiązaniami energooszczędnymi, przekaż geodecie i projektantowi pełną listę planowanych urządzeń już na starcie. Taki szczegół często oszczędza więcej czasu niż negocjowanie ceny usługi, bo dobrze przygotowany podkład zmniejsza liczbę poprawek, skraca uzgodnienia i ogranicza ryzyko, że projekt trzeba będzie rozrysowywać od nowa po pierwszej weryfikacji urzędowej.

FAQ - Najczęstsze pytania

Jest kluczowa przy wniosku o pozwolenie na budowę, projekcie zagospodarowania działki, planowaniu obiektów blisko granicy, inwestycjach z przyłączami oraz na terenach z rozbudowanym uzbrojeniem lub niepewnymi granicami.

Mapa zasadnicza to urzędowa baza danych o terenie. Mapa do celów projektowych to opracowanie geodezyjne dla projektanta, służące do rozmieszczenia obiektu i instalacji, wykonane na podstawie aktualnych pomiarów i danych z zasobu.

Cena waha się od 800 zł (prosta działka) do ponad 3000 zł (skomplikowany teren). Czas realizacji to zazwyczaj 2-8 tygodni, zależnie od regionu, złożoności terenu i konieczności dodatkowych ustaleń granicznych.

Najczęstsze błędy to zamawianie mapy zbyt późno, brak informacji dla geodety o planowanych instalacjach, poleganie na nieaktualnych danych, mylenie jej z innymi mapami oraz brak weryfikacji urzędowej.

Tak, precyzyjny podkład jest kluczowy dla optymalnego rozmieszczenia instalacji OZE (pompa ciepła, fotowoltaika, zbiorniki), uniknięcia kolizji z uzbrojeniem i granicami oraz efektywnego projektowania systemów zarządzania wodą.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

mapa do celów projektowych mapa do celów projektowych cena mapa do celów projektowych ile kosztuje mapa do celów projektowych co zawiera

Udostępnij artykuł

Iwo Baranowski

Iwo Baranowski

Jestem Iwo Baranowski, analitykiem branżowym z wieloletnim doświadczeniem w dziedzinie ogrzewania oraz odnawialnych źródeł energii. Od ponad dziesięciu lat zajmuję się analizowaniem trendów rynkowych oraz pisaniem na temat nowoczesnych rozwiązań w zakresie efektywności energetycznej. Moja specjalizacja obejmuje zarówno technologie grzewcze, jak i innowacyjne systemy OZE, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. W mojej pracy koncentruję się na upraszczaniu złożonych danych i przedstawianiu ich w sposób zrozumiały dla szerokiego grona odbiorców. Dążę do zapewnienia obiektywnej analizy, która opiera się na faktach i solidnych badaniach. Moim celem jest wspieranie czytelników w podejmowaniu świadomych decyzji dotyczących ogrzewania oraz korzystania z odnawialnych źródeł energii, co ma kluczowe znaczenie w kontekście ochrony środowiska i zrównoważonego rozwoju.
