Wygrzewanie posadzki to etap, który decyduje o tym, czy ogrzewanie podłogowe i późniejsza okładzina będą pracowały stabilnie, czy zaczną sprawiać problemy już po pierwszym sezonie grzewczym. Dobrze przygotowany protokół wygrzewania posadzki porządkuje cały proces: od momentu startu, przez podnoszenie temperatury, aż po kontrolę wilgotności przed układaniem podłogi. W praktyce to właśnie na tym etapie najłatwiej stracić czas, gwarancję i spokój na finiszu budowy.
Najważniejsze informacje o wygrzewaniu posadzki
- Przy jastrychu cementowym wygrzewanie startuje zwykle po 21-28 dniach, a przy anhydrytowym często po 7 dniach, ale zawsze decyduje instrukcja systemu.
- Najpopularniejszy schemat to start od 20-25°C przez 3 dni, potem wejście na temperaturę roboczą przez kolejne 4 dni i kontrolowane schładzanie.
- Za gotowość do układania okładziny odpowiada nie sam czas, lecz wilgotność resztkowa mierzona metodą CM.
- W praktyce najczęściej przyjmuje się około 1,8-2,0% CM dla jastrychu cementowego i 0,3-0,5% CM dla anhydrytowego, ale wymagania okładziny mogą być ostrzejsze.
- Protokół powinien zawierać daty, temperatury, rodzaj podkładu, pomiar wilgotności i podpisy osób odpowiedzialnych.
Dlaczego ten dokument ma znaczenie przy podłogówce

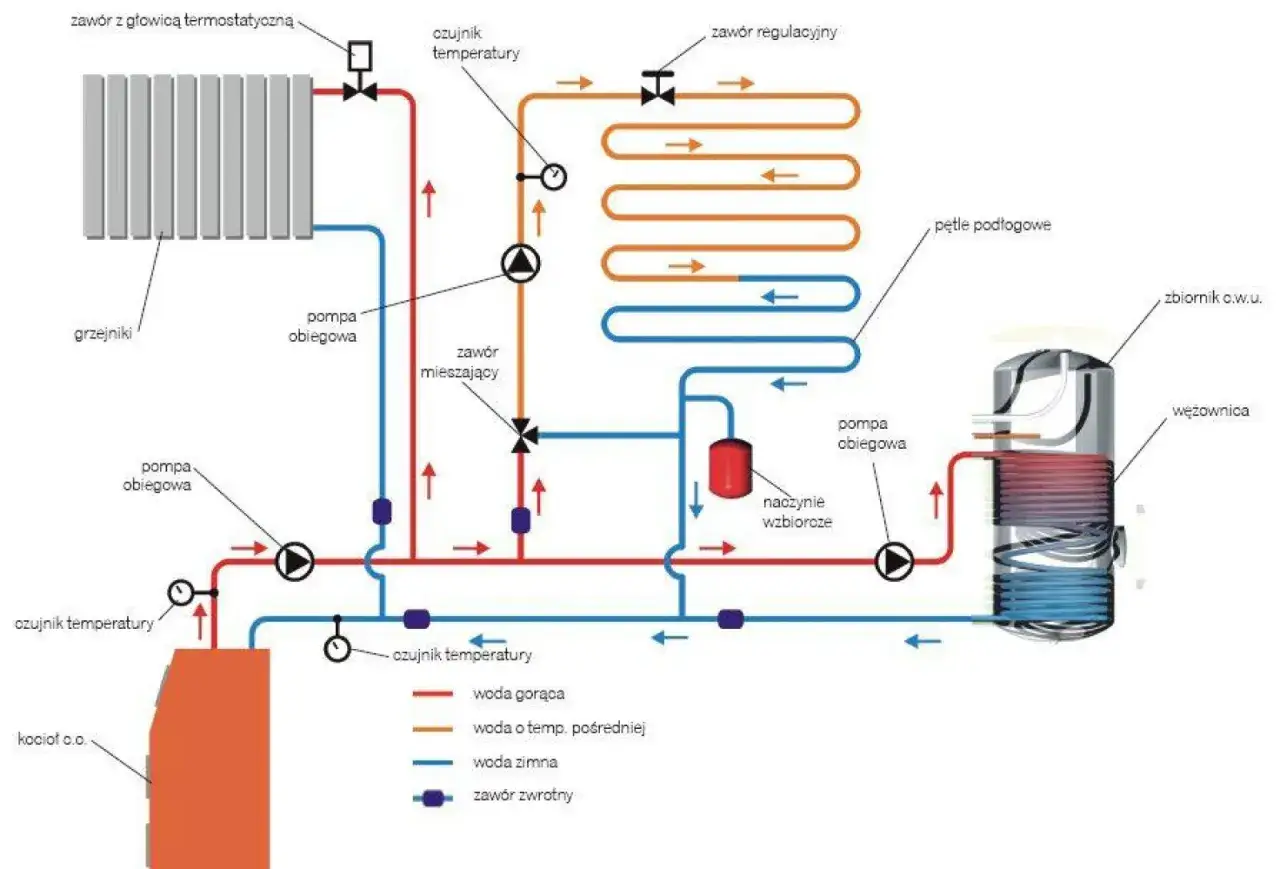

W ogrzewaniu podłogowym jastrych nie jest tylko warstwą nośną. To magazyn ciepła, który musi dojrzewać i pracować równomiernie. Jeśli rozgrzeje się go zbyt szybko, wylewka może spękać, a wilgoć zostanie uwięziona pod okładziną. Dlatego traktuję ten etap jako część technologii, a nie biurokratyczny dodatek. W dobrze prowadzonym procesie chodzi jednocześnie o wysuszenie podkładu, redukcję naprężeń i przygotowanie go pod finalne wykończenie.
W praktyce jest to także wymóg porządkujący odbiór robót, zgodny z logiką normy PN-EN 1264. Bez zapisu temperatur, dat i wyników pomiaru trudno potem ustalić, czy posadzka była prowadzona prawidłowo, czy ktoś po prostu „przykręcił piec” za wcześnie. To prowadzi do najważniejszego pytania: kiedy w ogóle wolno zacząć grzać.
Kiedy można rozpocząć wygrzewanie jastrychu
Najkrócej: nie od razu po wylaniu. W klasycznych zaleceniach dla jastrychu cementowego przyjmuje się start po około 21-28 dniach, a dla anhydrytu często po 7 dniach. W dokumentacji AFRISO spotyka się właśnie taki podział, choć zawsze trzeba go zestawić z kartą konkretnego systemu. Dodatki do jastrychu potrafią skrócić czas, ale tylko wtedy, gdy producent wyraźnie to dopuszcza.
Ja patrzę nie tylko na kalendarz, ale też na warunki na budowie: grubość warstwy, temperaturę w pomieszczeniu, wilgotność powietrza i to, czy podkład był pielęgnowany po wylaniu. Holcim w poradniku technicznym opisuje start po 28 dniach, wzrost temperatury o 5°C na dobę do 50-55°C i późniejsze obniżanie o 10°C dziennie. To dobry przykład, że schematy mogą się różnić, ale zasada pozostaje ta sama: proces ma być spokojny, przewidywalny i zapisany.
| Rodzaj podkładu | Najwcześniejszy start | Co sprawdzam przed uruchomieniem |
|---|---|---|
| Cementowy bez dodatków | Najczęściej 21-28 dni | Czy podkład ma już wstępną wytrzymałość i nie jest zbyt wilgotny. |
| Cementowy z dodatkiem systemowym | Nawet po 10 dniach, jeśli dopuszcza to producent | Czy dodatek, receptura i harmonogram są zgodne z jedną instrukcją, a nie z przypadkowym skrótem z budowy. |
| Anhydrytowy lub na bazie siarczanu wapnia | Zwykle po 7 dniach | Czy powierzchnia została przeszlifowana i czy można wykonać pomiar CM. |
Jeżeli mam wątpliwość, wolę uznać start za spóźniony o kilka dni niż rozpocząć go za wcześnie. To zwykle bezpieczniejsze niż późniejsze naprawy po pęknięciach i odspojeniach, a dalej pokażę, jak prowadzić sam proces bez chaosu.

Jak prowadzę wygrzewanie krok po kroku
Najbardziej praktyczny schemat, który widuję w dokumentacjach, zaczyna się od niskiej temperatury zasilania: 20-25°C przez co najmniej 3 dni. Potem temperaturę podnosi się stopniowo, najczęściej o 5°C dziennie, aż do wartości projektowej, zwykle 45-55°C. Na końcu system schładza się powoli, bez gwałtownego odcinania ciepła. Zbyt szybkie ruchy temperaturą robią więcej szkody niż pożytku.
- Ustalam temperaturę startową i wpisuję ją do protokołu razem z datą uruchomienia.
- Podnoszę temperaturę zgodnie z instrukcją systemu, zwykle co 24 godziny.
- Utrzymuję temperaturę maksymalną przez 4 dni, a jeśli celem jest osuszanie do wymaganej wilgotności, nawet dłużej.
- Schładzam instalację o 5-10°C dziennie, zależnie od zaleceń producenta i konstrukcji podkładu.
- Wietrzę pomieszczenia krótko i regularnie, ale nie robię przeciągu i nie przykrywam posadzki materiałami budowlanymi.
Warto przy tym pamiętać o jednym praktycznym szczególe: podczas wygrzewania nie chodzi o „jak najwyżej”, tylko o „tak, jak trzeba”. W wielu systemach końcowa temperatura zasilania nie powinna przekraczać 50-55°C, a maksymalna temperatura powierzchni jastrychu musi pozostać w bezpiecznym zakresie. Z punktu widzenia wykończenia wnętrz ważniejsza od rekordów jest powtarzalność i kontrola. To właśnie dlatego w kolejnym kroku tak dużo uwagi poświęcam samemu dokumentowi.
Co powinno znaleźć się w protokole
Dobry protokół nie jest ozdobnikiem do archiwum. To dokument, który ma pozwolić odtworzyć cały przebieg wygrzewania i obronić się przy odbiorze lub reklamacji. W praktyce zapisuję w nim wszystko, co może później odpowiedzieć na pytanie: „co dokładnie zrobiono i kiedy?”.
| Element | Dlaczego jest ważny |
|---|---|
| Dane obiektu i inwestora | Bez nich dokument trudno powiązać z konkretną budową. |
| Rodzaj systemu grzewczego i typ wylewki | Od tego zależy harmonogram i dopuszczalne temperatury. |
| Grubość jastrychu | Wpływa na czas dojrzewania i tempo oddawania ciepła. |
| Daty oraz kolejne temperatury zasilania | Pokazują, czy proces był prowadzony stopniowo i bez skoków. |
| Przerwy, odchylenia i uwagi z budowy | To często jedyny ślad po problemach, które później mają znaczenie techniczne. |
| Wynik testu folii i pomiaru CM | Potwierdza, czy podkład osiągnął realną gotowość pod okładzinę. |
| Podpisy instalatora, kierownika budowy i inwestora | Bez podpisów dokument ma znacznie mniejszą wartość dowodową. |
W dobrze przygotowanym pliku powinny znaleźć się też informacje o miejscu pobierania próbek wilgotności oraz ewentualnych odchyleniach od planu. To ważne, bo później nie muszę zgadywać, tylko mogę sprawdzić, czy wszystko szło zgodnie z technologią. A jeśli coś poszło nie tak, zwykle wychodzi to właśnie tutaj, nie po ułożeniu podłogi.
Najczęstsze błędy, które psują efekt
Z doświadczenia wiem, że większość problemów nie bierze się z samego wygrzewania, tylko z pośpiechu albo zbyt dużej wiary w „jakoś to będzie”. Najczęściej widzę kilka powtarzalnych potknięć.
- Start za wcześnie - jastrych nie zdążył jeszcze związać i zamiast wysychać, zaczyna pracować pod naprężeniem.
- Zbyt szybki wzrost temperatury - zamiast łagodnego rozruchu pojawia się szok termiczny, który sprzyja rysom.
- Brak wietrzenia - wilgoć zostaje w pomieszczeniu i wydłuża cały proces.
- Przykrycie posadzki - kartony, folie i inne materiały blokują odparowanie, więc proces staje w miejscu.
- Pomiar tylko „na oko” - sucha powierzchnia nie oznacza jeszcze suchego wnętrza podkładu.
- Brak ponownego pomiaru po mokrych pracach - jeżeli po wygrzewaniu pojawiły się malowanie, gruntowanie albo inne mokre etapy, wilgotność warto sprawdzić jeszcze raz.
- Ignorowanie temperatury podczas układania okładziny - zbyt ciepła podłoga potrafi osłabić klej i wydłużyć wiązanie.
Najbardziej niebezpieczne jest przekonanie, że skoro system „już działa”, to można od razu iść dalej z wykończeniem. W praktyce między działającą podłogówką a gotową posadzką jest jeszcze jeden ważny próg: potwierdzona wilgotność i zgodność z wymaganiami okładziny. I właśnie to domyka następna sekcja.
Jak oceniam gotowość pod okładzinę
Do odbioru nie wystarcza „na oko” sucha powierzchnia. Sprawdzam wilgotność metodą CM, bo prosty miernik elektroniczny pomaga lokalizować zawilgocenie, ale nie zastępuje decyzji odbiorowej. Dla ogrzewanych podkładów najczęściej przyjmuje się 1,8-2,0% CM dla cementu i 0,3-0,5% CM dla anhydrytu, ale producent okładziny może wymagać jeszcze niższej wartości.
| Rodzaj wykończenia | Na co zwracam uwagę | Praktyczny wniosek |
|---|---|---|
| Płytki ceramiczne i gres | Stabilna temperatura i klej przeznaczony do ogrzewania podłogowego. | To jedno z najmniej wymagających wykończeń, ale nadal wymaga suchego i równego podkładu. |
| Panele laminowane i winyl | Opór cieplny całego układu oraz zalecenia producenta podkładu i paneli. | Tu liczy się nie tylko wilgotność, ale też to, czy podłoga nie „dusi” ciepła. |
| Drewno i deska warstwowa | Aklimatyzacja materiału, stabilna wilgotność powietrza i ostrożny rozruch. | To najbardziej czuły wariant, bo drewno reaguje na wahania temperatury i wilgotności szybciej niż ceramika. |
| Wykładziny i żywice | Równość powierzchni i zgodność systemu klejowego. | Jeśli podkład jest nierówny albo zbyt wilgotny, defekt szybko przebije przez warstwę wykończeniową. |
Przy drewnie i deskach nie wystarcza sam poprawny rozruch. Materiał trzeba jeszcze zaaklimatyzować w pomieszczeniu, a temperaturę eksploatacyjną trzymać stabilnie, bez gwałtownych skoków. To właśnie dlatego wygrzewanie nie kończy się na ustawieniu pieca, tylko na świadomym przygotowaniu całej warstwy podłogi. Z tego powodu ostatnia rzecz, o której zawsze myślę, dotyczy dokumentów, które warto zachować razem z protokołem.
Co warto zachować razem z protokołem przy odbiorze
Najbardziej pomaga mi zestaw trzech rzeczy: sam protokół, wynik pomiaru CM i karta techniczna okładziny albo kleju. Dzięki temu nie muszę zgadywać, czy problem wynika z podkładu, z systemu grzewczego czy z błędnego doboru materiału wykończeniowego. Taki komplet znacząco ułatwia odbiór, rozmowę z wykonawcą i ewentualną reklamację.
- Arkusz z temperaturami i datami kolejnych dni wygrzewania.
- Wynik pomiaru wilgotności z datą oraz wskazanym miejscem badania.
- Notatkę o przerwach, mokrych pracach i ewentualnych odchyleniach od harmonogramu.
- Informację, kiedy rozpoczęto układanie okładziny i przy jakiej temperaturze powierzchni.
Jeśli miałbym zostawić jedną praktyczną wskazówkę, to taką: nie zaczynaj układania podłogi, dopóki nie masz spójnych danych z protokołu, pomiaru CM i wymagań okładziny. To właśnie ten zestaw najczęściej decyduje, czy wykończenie wnętrza przejdzie gładko, czy zamieni się w serię poprawek.
