Budowa małego domu jednorodzinnego w uproszczonej procedurze, czyli tzw. dom bez pozwolenia, to dziś realna alternatywa dla klasycznego pozwolenia, ale tylko wtedy, gdy spełnione są konkretne warunki działki, projektu i celu inwestycji. W praktyce najwięcej problemów nie robi sam metraż, lecz zgodność z planem miejscowym, obszar oddziaływania budynku i poprawne zgłoszenie. Ja patrzę na ten temat tak: najpierw trzeba odsiać warunki brzegowe, dopiero potem wybierać projekt i system ogrzewania.
Najpierw działka, potem projekt i dopiero formalności
- Uproszczony tryb dotyczy wolno stojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego o powierzchni zabudowy do 70 m².
- Budowa musi służyć zaspokojeniu własnych potrzeb mieszkaniowych inwestora i mieścić się obszarem oddziaływania na własnej działce.
- To nie jest budowa bez dokumentów: nadal potrzebujesz zgłoszenia, projektu i kompletu oświadczeń.
- Jeśli nie ma MPZP, zwykle potrzebna jest decyzja o warunkach zabudowy, często wydawana w 21 dni.
- Po zakończeniu budowy trzeba jeszcze dopełnić formalności przed zamieszkaniem.
Kiedy zgłoszenie wystarcza, a kiedy nadal potrzebne jest pozwolenie
Najprostszy błąd to mylenie hasła „bez pozwolenia” z budową bez zasad. W tym trybie nadal obowiązują twarde limity: budynek wolno stojący, nie więcej niż dwie kondygnacje, do 70 m² powierzchni zabudowy, obszar oddziaływania zamknięty w granicach działki oraz cel mieszkaniowy inwestora. Jeśli jeden z tych warunków odpada, wracasz do zwykłej ścieżki formalnej.
| Warunek | Co oznacza w praktyce | Co sprawdzić przed startem |
|---|---|---|
| Wolno stojący budynek | Dom nie powinien być częścią zabudowy bliźniaczej ani szeregowej. | Układ zabudowy na działce i zgodność z projektem. |
| Do 2 kondygnacji | Parter i ewentualne piętro lub użytkowe poddasze; piwnica też liczy się jako kondygnacja. | Całość bryły, także poziom podziemny. |
| Do 70 m² powierzchni zabudowy | Liczy się obrys budynku na gruncie, a nie suma powierzchni pokoi. | Rzut projektu, nie sam metraż użytkowy. |
| Obszar oddziaływania tylko na działce | Dom nie może „wychodzić” skutkami poza własny grunt. | Odległości, zacienienie, ppoż. i inne uwarunkowania projektu. |
| Własne potrzeby mieszkaniowe | Budujesz po to, by samemu w nim mieszkać, a nie od razu pod handel. | Treść oświadczenia i realny cel inwestycji. |
W praktyce to właśnie ta ostatnia przesłanka jest najbardziej niedoceniana. Urzędowo wszystko opiera się na oświadczeniu inwestora, więc jeśli plan od początku ma charakter czysto inwestycyjny, nie warto udawać czegoś innego. Ja zawsze podchodzę do tego ostrożnie: uproszczony tryb ma przyspieszać budowę domu dla siebie, a nie zastępować rzetelne planowanie.
Ważna jest też różnica między „domem do 70 m²” a „domem do 70 m² powierzchni użytkowej”. Tu chodzi o powierzchnię zabudowy, czyli to, ile budynek zajmuje na działce. Dzięki temu mały dom może być funkcjonalny, jeśli dobrze rozpiszesz układ kondygnacji i nie będziesz walczyć o każdy zbędny metr ścian.

Jak wygląda procedura zgłoszenia krok po kroku
Tu nie ma wielkiej filozofii, ale jest kilka obowiązkowych kroków. Dobra wiadomość jest taka, że w uproszczonym trybie możesz ruszyć zaraz po doręczeniu zgłoszenia organowi administracji architektoniczno-budowlanej, bez czekania na klasyczny sprzeciw. To znacząca różnica względem zwykłego pozwolenia, które w standardzie ma dłuższą ścieżkę i ustawowy termin wydania decyzji.

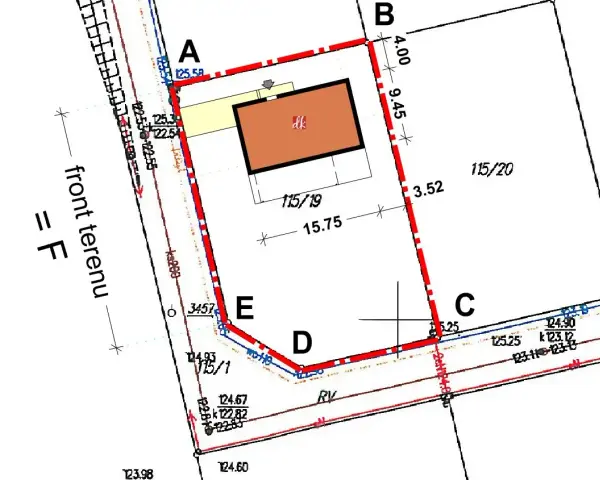

- Sprawdź plan miejscowy albo warunki zabudowy. Jeśli nie ma MPZP, potrzebna będzie decyzja WZ. W tej uproszczonej procedurze organ gminy ma co do zasady 21 dni na jej wydanie.
- Przygotuj projekt budowlany. Potrzebujesz projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego, wraz z wymaganymi uzgodnieniami i opiniami.
- Dołącz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane. Bez tego nie ruszysz dalej.
- Złóż oświadczenie o celu mieszkaniowym. To element szczególnie ważny, bo potwierdza, że budowa służy własnym potrzebom mieszkaniowym.
- Dodaj oświadczenie o przejęciu odpowiedzialności za kierowanie budową, jeśli nie ustanawiasz kierownika budowy.
- Zawiadom nadzór budowlany o planowanym terminie rozpoczęcia robót. Dopiero wtedy procedura jest kompletna od strony praktycznej.
| Dokument | Po co jest potrzebny |
|---|---|
| Projekt zagospodarowania działki lub terenu | Pokazuje usytuowanie domu i jego relację do działki, mediów oraz otoczenia. |
| Projekt architektoniczno-budowlany | Opisuje sam budynek, jego bryłę, układ i parametry techniczne. |
| Oświadczenie o prawie do dysponowania nieruchomością | Potwierdza, że możesz legalnie prowadzić inwestycję na danym gruncie. |
| Decyzja WZ, jeśli jest wymagana | Jest konieczna tam, gdzie nie ma miejscowego planu zagospodarowania przestrzennego. |
| Oświadczenie o własnych potrzebach mieszkaniowych | Uzasadnia skorzystanie z uproszczonego trybu. |
| Oświadczenie o przejęciu odpowiedzialności za kierowanie budową | Jest potrzebne, gdy nie ustanawiasz kierownika budowy. |
Przeczytaj również: Jak wyłączyć ogrzewanie Salus? Tryb letni i inne sprawdzone metody
Co dzieje się po zakończeniu budowy
Po wybudowaniu domu nie kończą się wszystkie formalności. Trzeba złożyć zawiadomienie o zakończeniu budowy, a jeśli budowa była prowadzona bez kierownika, dochodzą jeszcze oświadczenia o dokonaniu pomiarów powierzchni użytkowej oraz o zgodności wykonania budynku z projektem i przepisami techniczno-budowlanymi. Do tego dochodzi geodezyjna inwentaryzacja powykonawcza. Jeśli nadzór budowlany nie wniesie sprzeciwu w ciągu 14 dni, można legalnie zamieszkać.
Właśnie ten etap wiele osób pomija w planowaniu, a potem dziwi się, że „dom jest gotowy”, ale nie można od razu normalnie z niego korzystać. Ja traktuję zakończenie budowy tak samo serio jak start, bo błędy popełnione na końcu są zwykle najbardziej kosztowne.
Najczęstsze pułapki przy działce i planie miejscowym
Na papierze uproszczona ścieżka wygląda prosto, ale w praktyce trzy rzeczy wywracają inwestycję najczęściej: plan miejscowy, błędne liczenie metrażu i zbyt luźne potraktowanie oświadczenia o własnych potrzebach. To właśnie tutaj najłatwiej stracić czas albo zmusić się do korekty projektu.
| Pułapka | Dlaczego jest groźna | Jak się zabezpieczyć |
|---|---|---|
| Brak MPZP | Bez odpowiedniej decyzji WZ nie powinieneś startować z budową. | Sprawdź sytuację w gminie jeszcze przed wyborem projektu. |
| Przekroczenie 70 m² powierzchni zabudowy | Dom wypada z uproszczonego trybu. | Patrz na rzut budynku, nie na marketingowy opis projektu. |
| Trzecia kondygnacja „ukryta” w projekcie | W uproszczonej procedurze nie przejdzie. | Policz wszystkie poziomy, łącznie z piwnicą. |
| Obszar oddziaływania wychodzi poza działkę | Tryb zgłoszeniowy może nie być właściwy. | Poproś projektanta o analizę jeszcze przed złożeniem dokumentów. |
| Cel inwestycji jest od początku czysto komercyjny | Ryzykujesz niezgodność z oświadczeniami. | Nie składaj deklaracji, której nie da się obronić. |
Warto też pamiętać, że taki dom może mieć podpiwniczenie, ale piwnica nadal liczy się jako jedna kondygnacja. To drobny szczegół, który często robi dużą różnicę w projekcie. Jeśli źle policzysz wysokość i poziomy, oszczędzasz tylko pozornie, bo późniejsza korekta kosztuje więcej niż spokojne dopracowanie projektu na starcie.
Druga często pomijana sprawa to działki rolne i leśne. Tu nie ma jednego prostego zdania dla wszystkich przypadków, bo znaczenie ma klasa gruntu, plan miejscowy i ewentualna potrzeba wyłączenia gruntu z produkcji. Jeżeli działka nie jest klasyczną parcelą budowlaną, nie zaczynałbym od zamawiania projektu, tylko od sprawdzenia przeznaczenia terenu w gminie.
Ile czasu i pieniędzy naprawdę oszczędza ten tryb
Największa oszczędność nie polega na tym, że nagle wszystko jest darmowe. Oszczędzasz przede wszystkim czas i część formalnej ścieżki, bo zamiast czekać na klasyczne pozwolenie, możesz rozpocząć budowę po doręczeniu zgłoszenia. Dla porównania, standardowa decyzja o pozwoleniu na budowę ma ustawowy termin 65 dni. W uproszczonym trybie ta blokada odpada.
| Element | Uproszczony tryb | Klasyczne pozwolenie |
|---|---|---|
| Moment startu robót | Po doręczeniu zgłoszenia, jeśli spełniasz warunki trybu. | Po uzyskaniu decyzji i jej ostateczności. |
| Czas oczekiwania urzędowego | Brak sprzeciwu w tej procedurze dla domu do 70 m². | Co do zasady 65 dni na wydanie decyzji. |
| Kierownik budowy i dziennik | Nie są obowiązkowe. | W praktyce dochodzi więcej formalności organizacyjnych. |
| Projekt | Jest nadal potrzebny, ale możesz skorzystać z bezpłatnych projektów z bazy GUNB. | Projekt też jest potrzebny, ale procedura jest cięższa administracyjnie. |
Jeśli chodzi o pieniądze, nie lubię rzucać sztywnymi kwotami bez znajomości konkretnej działki, bo różnice są zbyt duże. Mogę jednak powiedzieć uczciwie jedno: największe koszty i tak zwykle pochłaniają projekt, adaptacja, uzbrojenie działki, przyłącza i sama budowa. Uproszczona procedura nie wycina tych wydatków, ale może ograniczyć koszt obsługi formalnej oraz skrócić czas do wbicia pierwszej łopaty. Z mojego doświadczenia to właśnie czas jest tu najcenniejszą walutą.
Jak zaplanować ogrzewanie i OZE, żeby nie poprawiać projektu później
Na portalu o czystym powietrzu i nowoczesnym ogrzewaniu ten wątek ma szczególne znaczenie. Mały dom daje świetną okazję, żeby od razu ustawić niskie koszty eksploatacji: ogrzewanie, wentylację i ewentualne odnawialne źródła energii. Tego nie warto odkładać na etap „zobaczymy po stanie surowym”, bo potem każda zmiana jest trudniejsza i droższa.
- Wybierz system grzewczy razem z projektem domu. Jeśli myślisz o pompie ciepła, podłogówce albo niskotemperaturowym źródle ciepła, układ pomieszczeń i instalacji musi to uwzględniać od początku.
- Zarezerwuj miejsce techniczne. Nawet w małym domu trzeba sensownie rozplanować zasobnik c.w.u., rozdzielacz, urządzenie wentylacyjne albo jednostkę wewnętrzną pompy.
- Sprawdź dach pod fotowoltaikę. Liczy się nie tylko powierzchnia, ale też orientacja, zacienienie i kąt nachylenia połaci.
- Nie przewymiarowuj instalacji. W dobrze ocieplonym domu o niewielkiej powierzchni często lepiej działa prostszy i bardziej zintegrowany układ niż rozbudowany zestaw „na zapas”.
- Myśl o rekuperacji wcześniej. Kanały wentylacyjne i miejsce na centralę wentylacyjną łatwiej przewidzieć na etapie projektu niż po wylaniu stropu.
Ja zazwyczaj powtarzam inwestorom jedno: w małym domu najbardziej opłaca się projektować „od środka”, czyli od potrzeb energetycznych i funkcjonalnych, a dopiero potem dobierać bryłę. To właśnie dlatego dom jednorodzinny w uproszczonej procedurze może być naprawdę tani w eksploatacji, ale tylko wtedy, gdy ogrzewanie, wentylacja i ewentualne OZE są przemyślane razem z architekturą, a nie doklejane na końcu.
Co sprawdziłbym przed złożeniem zgłoszenia
Gdybym miał zamknąć temat w krótkiej liście kontrolnej, sprawdziłbym najpierw pięć rzeczy: status działki, zgodność z MPZP albo WZ, limit 70 m² powierzchni zabudowy, liczbę kondygnacji oraz obszar oddziaływania. Dopiero później dopinałbym projekt i instalacje. To prosta kolejność, ale właśnie ona najczęściej decyduje o tym, czy inwestycja ruszy płynnie, czy utknie na poprawkach.
Jeśli ten zestaw jest domknięty, uproszczona ścieżka ma sens. Jeśli nie, lepiej zatrzymać się na etapie projektu niż później poprawiać dokumenty, fundamenty i układ instalacji. W budowie domu najbardziej opłaca się nie to, co najszybsze, tylko to, co od początku jest dobrze policzone.
