Na budowie najmniej problemów generują zwykle rzeczy najbardziej przyziemne: odpowiednie oznakowanie, komplet dokumentów i czytelne dane dla kontroli. Sama tablica informacyjna budowy to nie dekoracja, tylko obowiązek wynikający z Prawa budowlanego, a jej brak albo zły format potrafią zatrzymać niepotrzebną dyskusję już przy pierwszej kontroli. W tym artykule pokazuję, kiedy trzeba ją zamontować, co musi zawierać, jak powinna wyglądać i jakie błędy najczęściej popełnia się przy inwestycjach prywatnych oraz większych realizacjach.
Najważniejsze zasady, które trzeba mieć na budowie
- Tablica jest obowiązkowa przy robotach, dla których ustawiono kierownika budowy, i musi pojawić się przed startem prac.
- Musi zawierać dane inwestycji, organów, inwestora i kierownika budowy, a nie tylko nazwę firmy.

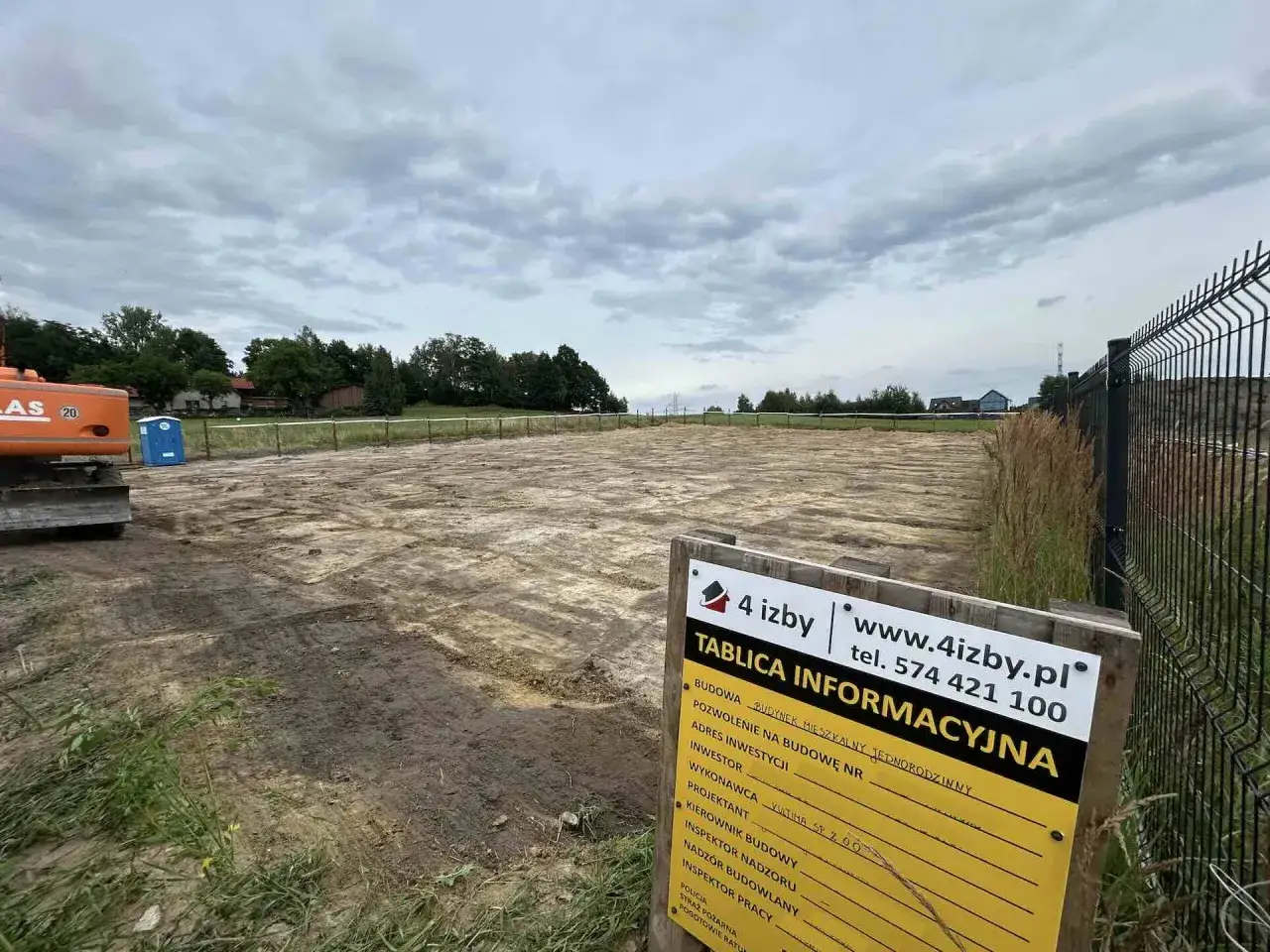

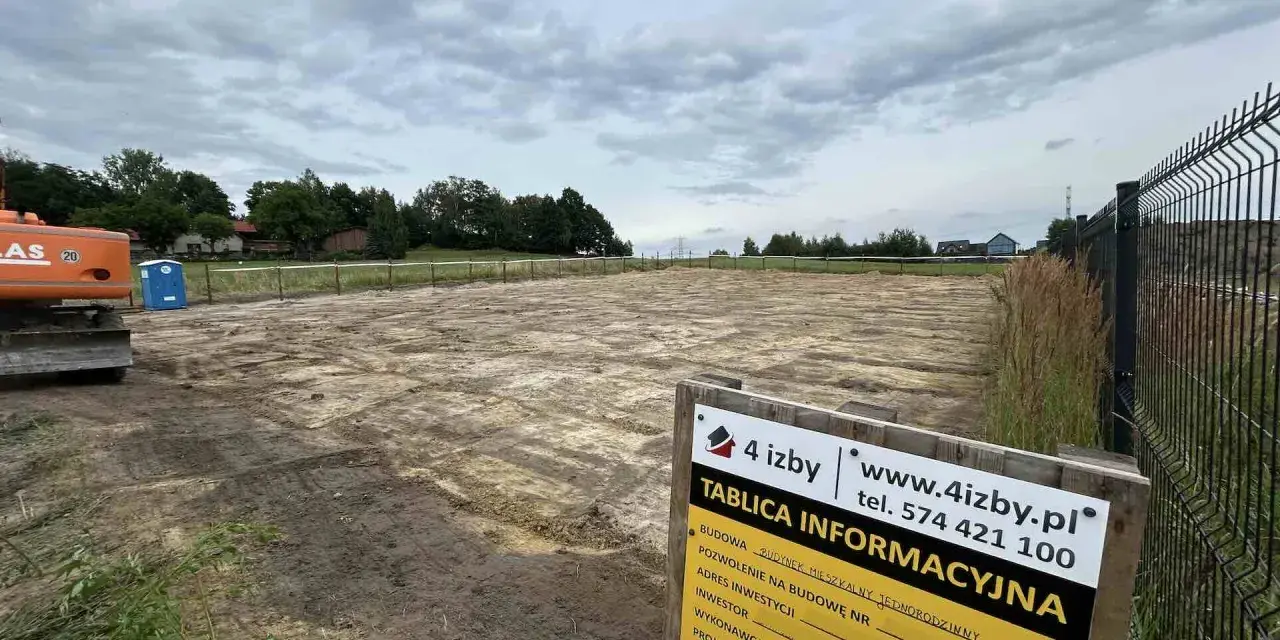

- Aktualny wymóg techniczny to prostokątna, żółta, sztywna płyta z czarnymi znakami o wysokości co najmniej 6 cm.
- Tablicę montuje się od strony drogi publicznej lub dojazdu, tak by dało się ją odczytać bez wchodzenia na teren budowy.
- Przy większych budowach trzeba dodatkowo przygotować ogłoszenie BHP, które wiesza się obok tablicy.
- Za brak albo nieprawidłowe oznakowanie grozi grzywna, więc to nie jest detal, który można odłożyć na później.
Kiedy tablica informacyjna budowy jest obowiązkowa
Obowiązek wynika dziś przede wszystkim z art. 45a i 45b Prawa budowlanego. W praktyce odpowiedzialność spoczywa zwykle na kierowniku budowy, bo to on przed rozpoczęciem robót ma umieścić oznaczenie w widocznym miejscu; jeżeli kierownik nie jest wymagany, część obowiązków przechodzi na inwestora. Ja patrzę na ten wymóg jak na element startu inwestycji, a nie na ozdobę placu budowy.
Ważny jest też zakres wyjątków. Przepisy nie działają identycznie dla każdej inwestycji: przy części robót bez obowiązku ustanowienia kierownika budowy obowiązek jest wyłączony, a w uproszczonym trybie z art. 29 ust. 1 pkt 1a przechodzi na inwestora. Obiekty liniowe są z tego wymogu wyłączone wprost. Dlatego nie polecałbym ślepego kopiowania wzoru z internetu. To, co pasuje do jednego domu jednorodzinnego, nie zawsze będzie poprawne przy większej realizacji albo przy budowie prowadzonej w uproszczonym trybie.
To prowadzi do drugiego pytania, czyli co dokładnie musi się znaleźć na tablicy, żeby sama obecność nie była tylko pozorna.
Jakie dane muszą się na niej znaleźć
Największy błąd widzę wtedy, gdy ktoś ogranicza się do nazwy firmy i numeru telefonu. To za mało. Tablica ma umożliwiać szybkie rozpoznanie inwestycji i kontakt z osobami odpowiedzialnymi, dlatego dane muszą być kompletne i aktualne.
| Co trzeba wpisać | Po co to jest |
|---|---|
| Rodzaj robót i adres | Żeby od razu było jasne, czego dotyczy budowa i gdzie się odbywa. |
| Data i numer pozwolenia albo zgłoszenia | To podstawa formalna robót, którą łatwo sprawdzić przy kontroli. |
| Organ wydający decyzję lub rozpatrujący zgłoszenie | Ułatwia identyfikację właściwej procedury administracyjnej. |
| Nazwa i numer telefonu nadzoru budowlanego | To kontakt, z którego korzysta się przy czynnościach kontrolnych. |
| Imię i nazwisko lub nazwa oraz numer telefonu inwestora | Wskazuje stronę odpowiedzialną za przedsięwzięcie. |
| Imię i nazwisko oraz numer telefonu kierownika budowy | To bezpośredni kontakt do osoby prowadzącej roboty. |
Przeczytaj również: Czyste Powietrze: Protokół odbioru instrukcja i 5 błędów do ominięcia
Ogłoszenie BHP nie zastępuje tablicy
Przy większych budowach obok tablicy wiesza się też ogłoszenie dotyczące bezpieczeństwa i ochrony zdrowia. Obowiązek pojawia się wtedy, gdy roboty mają trwać dłużej niż 30 dni roboczych i jednocześnie zatrudnia się co najmniej 20 pracowników albo przewidywany zakres prac przekracza 500 osobodni. Osobodzień można rozumieć bardzo praktycznie: 100 osób pracujących przez 5 dni daje właśnie 500 osobodni.
W takim ogłoszeniu wpisuje się przewidywany termin rozpoczęcia i zakończenia budowy, maksymalną liczbę pracowników w poszczególnych okresach oraz informacje związane z planem bezpieczeństwa i ochrony zdrowia, czyli BIOZ. To już nie jest detal dla inspektora, tylko realna pomoc dla ludzi pracujących na terenie budowy. Kiedy treść jest już kompletna, trzeba jeszcze dopilnować formy i miejsca montażu.

Jak ma wyglądać i gdzie ją zamontować
Tu nie ma miejsca na przypadek. Aktualny przepis wymaga prostokątnej tablicy na sztywnej, żółtej płycie z czarnymi napisami wykonanymi trwale i czytelnie. Minimalna wysokość liter i cyfr to 6 cm, więc zwykły wydruk z domowej drukarki odpada od razu.
| Wymóg techniczny | Co to oznacza w praktyce |
|---|---|
| Kształt | Tablica ma być prostokątna. |
| Kolor podłoża | Sztywna płyta w kolorze żółtym. |
| Kolor znaków | Litery i cyfry muszą być czarne. |
| Wysokość znaków | Co najmniej 6 cm, żeby dało się je odczytać z zewnątrz. |
| Rozmiar całej tablicy | Przepis nie narzuca jednego sztywnego formatu, ale wymaga prostokąta i pełnej czytelności. |
| Miejsce montażu | Od strony drogi publicznej albo dojazdu do niej, na wysokości umożliwiającej odczyt. |
Ja nie opierałbym się na starych szablonach z internetu. Dziś ważniejsze są treść, trwałość i czytelność niż sam katalogowy format. Jeśli kupujesz gotowy wyrób, sprawdź, czy producent nie sprzedaje wzoru, który wygląda „budowlano”, ale nie pasuje do aktualnego przepisu. Na zewnątrz liczy się również odporność na deszcz, słońce i zabrudzenia, bo tablica ma przetrwać cały okres robót bez blaknięcia.
Tablicę umieszcza się od strony drogi publicznej albo dojazdu do niej, na wysokości pozwalającej na odczytanie bez wchodzenia na teren budowy. W praktyce najlepiej działa miejsce, które nie zasłaniają ogrodzenie, materiały, reklamy wykonawcy ani tymczasowe rusztowania. Jeśli tablica znika za kupą palet, to formalnie istnieje, ale praktycznie nie spełnia swojej roli.
Dobrze też pamiętać, że ogłoszenie BHP wisi obok tablicy i ma własne wymogi czytelności. Oba elementy powinny tworzyć jeden spójny zestaw, a nie dwie przypadkowe plansze postawione „gdzieś przy wejściu”. To z kolei prowadzi do pytania, kto za ten zestaw odpowiada i kiedy wolno go zdjąć.
Kto za nią odpowiada i jak długo ma wisieć
Najprościej: przed startem robót pilnuje tego kierownik budowy, a jeśli nie został ustanowiony, w odpowiednim zakresie obowiązki przechodzą na inwestora. W praktyce oznacza to, że nie można liczyć na to, iż tablica „sama się zrobi” po podpisaniu dokumentów. Ja zawsze traktowałbym ją jako jeden z pierwszych punktów organizacyjnych po wejściu na plac budowy.
- Na etapie startu tablica powinna być gotowa przed rozpoczęciem robót.
- Jeśli zmienia się kierownik budowy, inwestor albo wykonawca, dane na tablicy trzeba uaktualnić.
- Tablica zostaje do czasu uzyskania pozwolenia na użytkowanie, braku sprzeciwu do zawiadomienia o zakończeniu budowy albo zakończenia robót, zależnie od rodzaju inwestycji.
- Nie warto zdejmować jej „bo już prawie koniec”. Z punktu widzenia przepisów to właśnie końcówka bywa najbardziej wrażliwa na kontrolę.
W domach jednorodzinnych i mniejszych inwestycjach błąd pojawia się często wtedy, gdy oznakowanie znika razem z ostatnią ekipą, a formalności jeszcze trwają. Właśnie tu najłatwiej o potknięcie, więc na końcu zebrałem najczęstsze błędy i skutki.
Najczęstsze błędy, które kosztują najwięcej nerwów
W praktyce największy problem rzadko polega na całkowitym braku tablicy. Częściej trafia się tablica z błędnymi danymi, zbyt małą czcionką albo w miejscu, którego nikt z zewnątrz nie odczyta. To wciąż jest naruszenie, tylko bardziej podstępne, bo na pierwszy rzut oka wygląda „prawie dobrze”.
- Użycie starego wzoru z internetu, który nie odpowiada aktualnym wymaganiom.
- Druk na cienkim materiale, który blaknie po kilku tygodniach deszczu i słońca.
- Za małe litery, przez co tablica nie nadaje się do odczytu z drogi.
- Zasłonięcie tablicy przez ogrodzenie, kontener, rusztowanie albo materiały składowane przy wjeździe.
- Brak aktualizacji po zmianie kierownika budowy lub inwestora.
- Zdjęcie tablicy przed zakończeniem robót albo przed formalnym zamknięciem inwestycji.
Ustawodawca nie zostawia tu dużego luzu. Rozpoczęcie budowy lub prowadzenie robót bez dopełnienia wymagań z art. 45a Prawa budowlanego jest wykroczeniem zagrożonym grzywną. W praktyce oznacza to, że nie ma sensu liczyć na „dogadanie się” przy kontroli, jeśli oznakowanie jest ewidentnie wadliwe. Lepiej poprawić je od razu niż tłumaczyć się później z czegoś, co można było załatwić w jeden dzień.
Jeśli ten test przejdziesz bez wahań, z dużym prawdopodobieństwem unikniesz problemów przy pierwszej kontroli.
Mój szybki test przed wejściem nadzoru na teren budowy
- Czy tablica jest zamontowana przed startem robót, a nie po fakcie?
- Czy wszystkie dane zgadzają się z decyzją, zgłoszeniem i aktualnym składem osób odpowiedzialnych?
- Czy da się ją odczytać z drogi publicznej albo dojazdu, bez wchodzenia na budowę?
- Czy materiał jest trwały, a litery mają co najmniej 6 cm wysokości?
- Czy obok, jeśli jest wymagane, wisi też ogłoszenie BHP z aktualnymi informacjami?
- Czy tablica nie jest zasłonięta przez ogrodzenie, składowane materiały albo tymczasową reklamę wykonawcy?
Jeśli odpowiedź na wszystkie te pytania brzmi „tak”, oznakowanie jest przygotowane tak, jak oczekuje tego praktyka i przepisy. Warto to dopiąć szczególnie przy inwestycjach, w których oprócz standardowej budowy pojawiają się dodatkowe elementy, jak instalacja pompy ciepła, fotowoltaika czy inne roboty prowadzone równolegle. Wtedy porządek formalny na początku oszczędza najwięcej czasu na końcu.
