Woda stojąca przy ścianie domu, wilgotna piwnica albo błoto na podjeździe zwykle nie znikną po samym dosypaniu ziemi. Drenaż pomaga przejąć nadmiar wody z gruntu lub konstrukcji, ale zadziała tylko wtedy, gdy zostanie dopasowany do źródła problemu i będzie miał pewny odpływ. Pokażę, jakie rozwiązanie wybrać, jak je zaplanować, ile może kosztować i których błędów lepiej uniknąć.
Skuteczne odwodnienie zaczyna się od rozpoznania źródła wody
- Najpierw diagnoza - inaczej rozwiązuje się wodę z rynien, inaczej wysoki poziom wód gruntowych.
- Spadek 0,5-1% zwykle wystarcza, aby woda płynęła do odbiornika bez zalegania w rurze.
- Geowłóknina i płukany żwir chronią instalację przed zamuleniem, czyli utratą drożności.
- Sam przewód nie wystarczy - trzeba zaplanować odpływ do kanalizacji deszczowej, zbiornika, studni chłonnej albo odpowiedniego terenu.
- Nie wolno kierować wody na sąsiednią działkę, nawet jeśli teren naturalnie opada w jej stronę.

Jak rozpoznać, z jaką wodą masz problem
Zanim powstanie wykop, sprawdzam, skąd dokładnie bierze się woda. Po ulewie może spływać z dachu i podjazdu, przesączać się przez grunt albo napierać na fundament pod ciśnieniem. Każda z tych sytuacji wymaga nieco innego układu, a pomylenie przyczyny z objawem często kończy się kosztowną poprawką.
Woda opadowa przy ścianach
Jeśli kałuże pojawiają się głównie po deszczu, najpierw oglądam rynny, rury spustowe, spadki terenu i nawierzchnie utwardzone. Uszkodzona rura spustowa potrafi zrzucać setki litrów wody w jedno miejsce, więc zakładanie opaski drenarskiej bez naprawy odwodnienia dachu mija się z celem.
W takiej sytuacji często wystarcza połączenie szczelnego przewodu od rury spustowej z układem rozsączającym, zbiornikiem retencyjnym albo kanalizacją deszczową. Pierwszy odcinek przy budynku powinien być pełny, bez otworów, aby woda nie była wypuszczana bezpośrednio przy fundamencie.
Wysoki poziom wód gruntowych
Stała wilgoć, mokra posadzka piwnicy i woda pojawiająca się nawet przy suchej pogodzie mogą wskazywać na wysokie zwierciadło wód gruntowych. Tutaj potrzebna jest analiza poziomu wody, rodzaju gruntu i głębokości posadowienia budynku. Sam żwir wokół fundamentu nie rozwiąże problemu, jeśli woda nie ma gdzie odpłynąć.
Przy silnym naporze hydrostatycznym, czyli nacisku wody na ściany i płytę podłogową, odwodnienie trzeba połączyć z prawidłową hydroizolacją. W istniejącym domu czasem stosuje się również odwodnienie wewnętrzne z pompą, ale jest to rozwiązanie awaryjne i wymaga zabezpieczenia przed przerwą w zasilaniu.
Woda spływająca z wyżej położonej części działki
Na działce ze spadkiem problemem bywa nie sama wilgotność gruntu, lecz napływ powierzchniowy. Wtedy skuteczniejszy może być dren przechwytujący ułożony w poprzek kierunku spływu, rów chłonny albo odwodnienie liniowe przy podjeździe. Opaska przy domu nie powinna być pierwszą i jedyną reakcją na wodę płynącą z całej działki.
Jakie rozwiązanie pasuje do domu i działki
W praktyce najczęściej łączy się kilka elementów, zamiast szukać jednego uniwersalnego systemu. Poniższe warianty pomagają uporządkować wybór i ocenić, czy problem dotyczy fundamentów, nawierzchni czy całego terenu.
| Rozwiązanie | Najlepsze zastosowanie | Ograniczenie |
|---|---|---|
| Opaska wokół fundamentów | Ochrona ścian fundamentowych przed wodą gruntową i opadową | Nie zastępuje hydroizolacji przy przeciekających ścianach |
| Odwodnienie liniowe | Podjazdy, tarasy, garaże i wejścia do budynku | Wymaga regularnego czyszczenia rusztu i osadnika |
| Dren francuski | Pas terenu, skarpa, trawnik lub miejsce z długo stojącą wodą | Bez odbiornika może jedynie przesunąć problem w inne miejsce |
| Układ rozsączający | Rozprowadzenie deszczówki na własnej działce | Nie sprawdzi się w zwartej glinie i przy wysokiej wodzie gruntowej |
| Studnia zbiorcza z pompą | Piwnice i działki bez naturalnego odpływu grawitacyjnego | Zależność od energii elektrycznej i konieczność serwisu |
Odwodnienie fundamentów

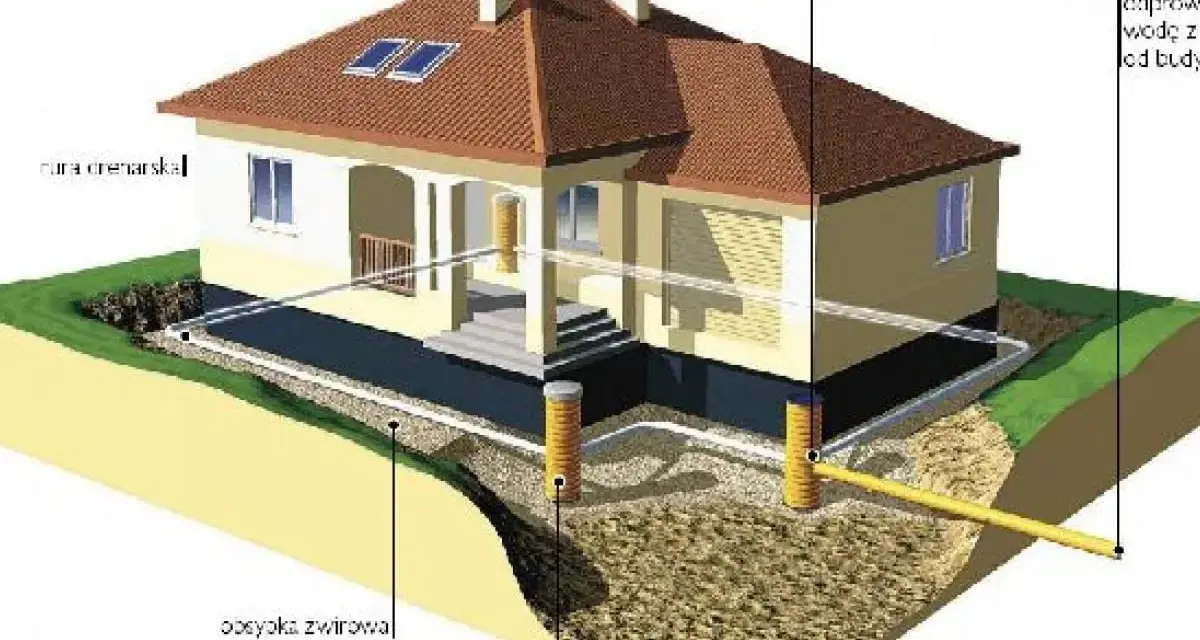

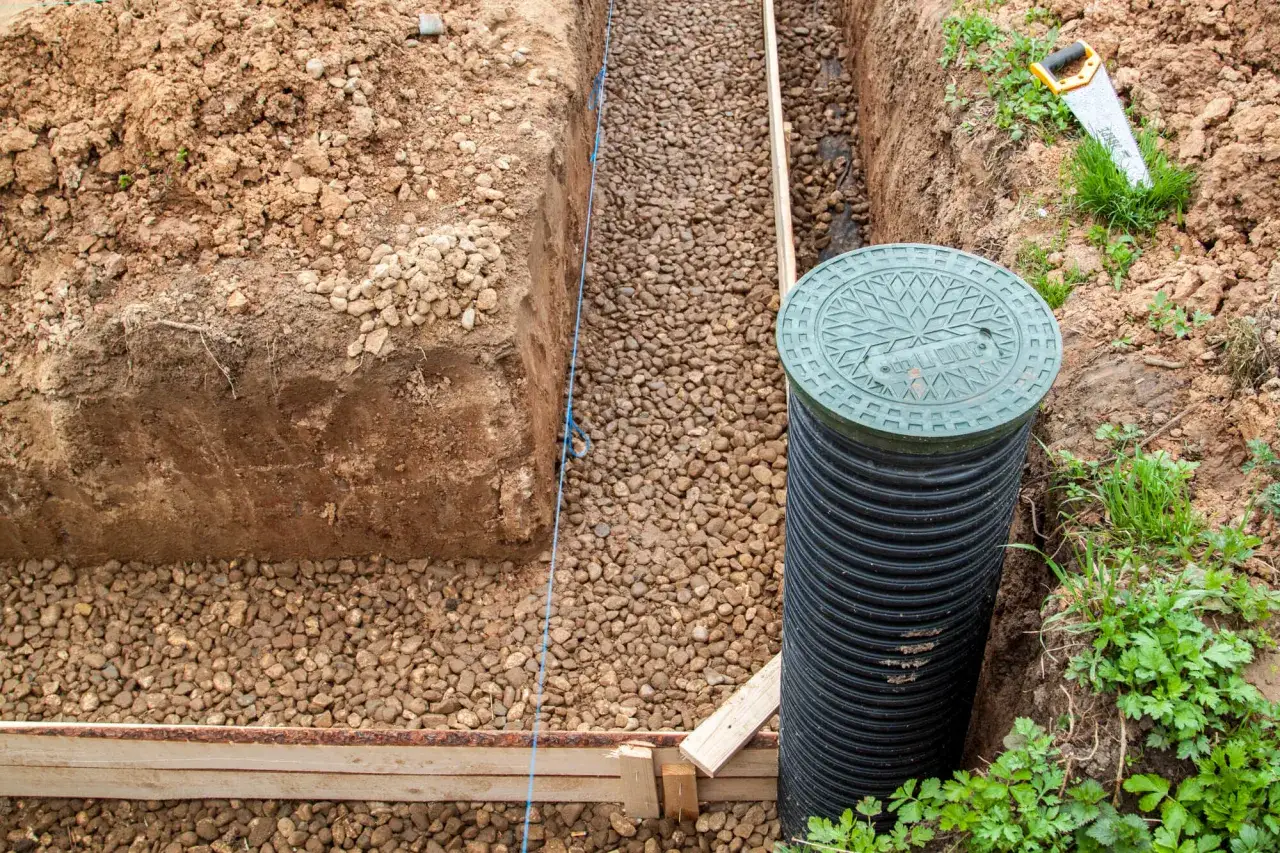

Układ opaskowy prowadzi się zwykle wzdłuż ścian fundamentowych, poniżej poziomu posadzki piwnicy, ale nie bezmyślnie przy samej ławie. Perforowana rura zbiera wodę przez otwory, a warstwa płukanego kruszywa ułatwia jej dopływ. Całość oddziela się od gruntu geowłókniną filtracyjną, która ogranicza mieszanie ziemi ze żwirem.
Przy narożnikach i zmianach kierunku przydają się studzienki kontrolne z osadnikiem. Ułatwiają płukanie przewodów i sprawdzenie, czy woda rzeczywiście płynie. Z mojego punktu widzenia to element często pomijany przez inwestorów, a później najbardziej brakuje go podczas awarii.
Dren francuski i rozsączanie
W prostym wariancie rów wypełnia się grubym, płukanym kruszywem i owija geowłókniną. W bardziej wydajnym układzie wewnątrz umieszcza się także rurę perforowaną. Takie rozwiązanie dobrze przechwytuje wodę na trawniku lub przy skarpie, lecz wymaga gruntu, który potrafi ją dalej przyjąć.
Przed wykonaniem rozsączania trzeba sprawdzić przepuszczalność podłoża. Glina, wysoki poziom wód gruntowych i mała powierzchnia działki mocno ograniczają skuteczność tej metody. Jeżeli woda po ulewie stoi w wykopie przez wiele godzin, lepszym rozwiązaniem może być zbiornik retencyjny albo kontrolowany odpływ.
Jak zaplanować wykonanie, żeby woda miała dokąd odpłynąć
Dobrze wykonany układ zaczyna się od mapy terenu, a nie od zakupu rury. Zaznaczam obrys budynku, rury spustowe, miejsca podmokłe, kierunek spadku i możliwy odbiornik. Dopiero wtedy można ocenić długość przewodów, liczbę studzienek oraz potrzebną głębokość wykopu.
- Ustal źródło wody i obserwuj działkę po większym deszczu.
- Sprawdź poziomy niwelatorem lub laserem, aby zaplanować odpływ grawitacyjny.
- Wybierz odbiornik, na przykład kanalizację deszczową, zbiornik, studnię chłonną albo własny teren nieutwardzony.
- Dobierz filtr i kruszywo do rodzaju gruntu, zamiast używać przypadkowego piasku lub drobnego gruzu.
- Wykonaj próbę przepływu przed zasypaniem rur i zrób zdjęcia przebiegu instalacji.
Najczęściej przyjmuje się spadek przewodu na poziomie 0,5-1%, czyli około 0,5-1 cm na każdy metr długości. Zbyt mały spadek sprzyja zaleganiu osadów, a zbyt duży może powodować szybki odpływ wody bez równomiernego wykorzystania całej warstwy filtracyjnej.
Typowy przekrój obejmuje grunt rodzimy, geowłókninę, warstwę płukanego żwiru, rurę perforowaną i kolejną warstwę kruszywa. Przy rurach spustowych stosuje się przewody pełne, a perforowane dopiero tam, gdzie woda ma być zbierana z gruntu. Nie należy owijać rury samą cienką włókniną, jeśli cały układ nie ma zapewnionej właściwej warstwy filtracyjnej.
Przeczytaj również: Przydomowa oczyszczalnia ścieków - koszt. Jak nie przepłacić?
Gdzie można odprowadzić wodę
Najwygodniejszy jest odpływ do kanalizacji deszczowej, ale nie każda działka ma do niej dostęp. Alternatywą jest zbiornik na deszczówkę, studnia chłonna, skrzynki rozsączające lub rozprowadzenie wody po własnym terenie, o ile pozwalają na to warunki gruntowe.
Przepisy techniczno-budowlane dopuszczają na działkach bez możliwości podłączenia do kanalizacji odprowadzenie wód opadowych na własny teren nieutwardzony, do dołów chłonnych albo zbiorników retencyjnych. Nie wolno zmieniać naturalnego spływu tak, aby kierować wodę na sąsiednią nieruchomość. Przy większych inwestycjach, rowach, ciekach i urządzeniach wodnych mogą być potrzebne dodatkowe uzgodnienia.
Ile kosztuje wykonanie i co najbardziej wpływa na cenę
Koszt zależy głównie od długości wykopu, dostępu dla minikoparki, rodzaju gruntu i sposobu odprowadzenia wody. Sam materiał zwykle nie jest największym wydatkiem. Najwięcej potrafią kosztować roboty ziemne, wywóz urobku, odtworzenie opaski oraz wykonanie studni lub zbiornika.
| Zakres prac | Orientacyjny budżet planistyczny | Co może go zwiększyć |
|---|---|---|
| Prosty odcinek z rurą, żwirem i geowłókniną | około 150-350 zł za metr | Trudny dostęp, ręczne wykopy, wywóz ziemi |
| Studzienka kontrolna | około 300-1000 zł za sztukę | Osadnik, większa średnica, głęboki wykop |
| Studnia chłonna lub skrzynki rozsączające | około 1500-5000 zł | Duża pojemność, wymiana gruntu, trudne warunki wodne |
| Odwodnienie z pompą | około 2500-8000 zł | Zbiornik, automatyka, zasilanie awaryjne i serwis |
Podane wartości traktuję jako orientacyjny zakres do planowania budżetu, a nie gotowy cennik dla każdej lokalizacji. Przy domu o obwodzie 40 metrów sama instalacja może więc kosztować kilka do kilkunastu tysięcy złotych, szczególnie jeśli trzeba odkopać istniejące fundamenty i odtworzyć nawierzchnię.
Nie oszczędzałbym na geowłókninie, płukanym kruszywie ani studzienkach. Tańszy materiał może obniżyć koszt na początku, ale zamulenie przewodu i ponowne rozbieranie opaski zwykle kosztują więcej niż poprawne wykonanie od razu.
Błędy, które szybko unieruchamiają instalację
Najczęstszy błąd to wykonanie przewodu bez sprawdzenia, gdzie woda ma trafić. Rura zakończona w gruncie bez odbiornika nie rozwiązuje problemu, tylko przenosi go na koniec instalacji. Po kilku ulewach może powstać lokalne podmoknięcie albo cofanie wody w stronę budynku.
- Brak geowłókniny powoduje mieszanie gruntu z kruszywem i stopniową utratę drożności.
- Drobny, niepłukany materiał ogranicza przestrzeń, przez którą ma przepływać woda.
- Brak spadku sprzyja zastojom i odkładaniu osadów w rurze.
- Połączenie rynien z małym drenem może przeciążyć układ podczas intensywnego deszczu.
- Ułożenie przewodu zbyt wysoko nie obniży poziomu wody przy głębokiej piwnicy.
- Odkopanie całego budynku naraz może osłabić grunt przy fundamentach, szczególnie w starszym domu.
Odradzam też traktowanie każdego przecieku jako problemu do rozwiązania rurą drenarską. Jeśli ściana nie ma sprawnej hydroizolacji pionowej albo woda wciska się przez połączenie ściany z płytą podłogową, potrzebny jest szerszy remont. Odwodnienie zmniejszy napór, ale nie naprawi samo uszkodzonej izolacji.
Co sprawdzić przed zasypaniem wykopu
Przed zasypaniem puszczam przez instalację większą ilość wody i obserwuję, czy przepływa przez wszystkie odcinki bez cofania. Sprawdzam też połączenia, kierunek perforacji, poziom kruszywa i dostęp do studzienek. Ten krótki test jest znacznie tańszy niż odkopywanie całej opaski po pierwszej ulewie.
Warto zachować zdjęcia przebiegu rur, zaznaczyć ich odległość od ścian i opisać lokalizację studzienek. Za kilka lat taka dokumentacja może ułatwić podłączenie zbiornika na deszczówkę, naprawę nawierzchni albo znalezienie miejsca, w którym pojawiło się zamulenie.
Najrozsądniejsza kolejność wygląda więc tak: najpierw rozpoznanie źródła wody, później plan poziomów i odbiornika, a dopiero na końcu dobór rur oraz kruszywa. Dobrze zaprojektowane odwodnienie chroni fundamenty, ogranicza wilgoć i pomaga zagospodarować deszczówkę, ale jego skuteczność zawsze zależy od gruntu, spadków i drożnego ujścia.
