Warunki budowy oczyszczalni przydomowej w Polsce zależą od trzech rzeczy: formalności, odległości i tego, czy grunt rzeczywiście nadaje się do rozsączania lub pracy biologicznej. Z perspektywy inwestora najważniejsze jest nie to, jak wygląda katalog urządzeń, tylko czy działka pozwala postawić instalację zgodnie z przepisami i bez kosztownych przeróbek po drodze. W tym tekście pokazuję, kiedy takie rozwiązanie ma sens, jakie zgłoszenia są potrzebne, jak czytać odległości i na co uważać przy wyborze technologii.
Najważniejsze rzeczy do sprawdzenia przed startem
- Przydomowa oczyszczalnia do 7,5 m3/d zwykle wymaga zgłoszenia, a nie pozwolenia na budowę.
- Jeśli ścieki mają być odprowadzane do gruntu przez urządzenie wodne, zwykle wchodzi też zgłoszenie wodnoprawne; przy bardziej wymagających wariantach może być potrzebne pozwolenie.

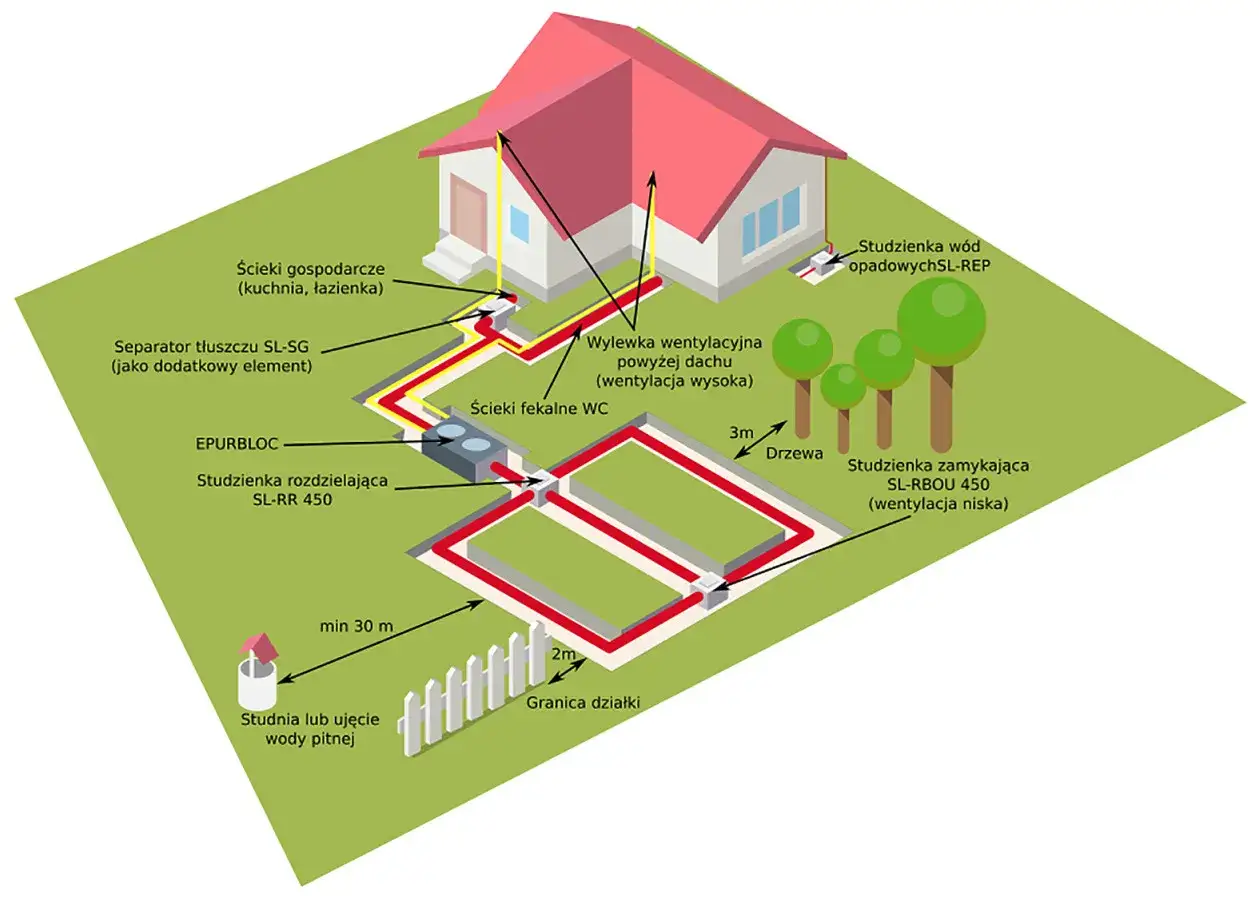

- W zabudowie jednorodzinnej trzy liczby robią najwięcej zamieszania: 2 m od granicy, 5 m od okien i drzwi oraz 15/30/70 m od studni zależnie od układu.
- Najłatwiej realizuje się instalacje biologiczne na małych działkach i w trudniejszym gruncie, a drenażowe tylko wtedy, gdy warunki wodno-gruntowe są naprawdę dobre.
- Po uruchomieniu instalacji trzeba liczyć się z obowiązkami eksploatacyjnymi i kontrolami gminy.
Kiedy oczyszczalnia przydomowa ma sens na Twojej działce
Najpierw sprawdzam, czy działka w ogóle daje przestrzeń do legalnej lokalizacji oczyszczalni. Największe znaczenie ma brak dostępu do kanalizacji, sensowna odległość od studni i możliwość zachowania wymaganych odstępów od domu, granicy działki oraz drogi. Jeśli nieruchomość ma wysokie wody gruntowe, ciężką glinę albo bardzo mało miejsca, klasyczny drenaż rozsączający często odpada na starcie.
- Brak kanalizacji w zasięgu albo bardzo wysoki koszt przyłącza.
- Możliwość zmieszczenia instalacji z zachowaniem odległości i dojazdu serwisowego.
- Warunki gruntowo-wodne pozwalające na rozsączanie lub pracę układu biologicznego.
- Realny sposób zrzutu oczyszczonej wody zgodny z przepisami i lokalnym planem.
- Budżet na eksploatację, nie tylko na zakup samego zbiornika.
Jeśli te punkty się spinają, dopiero wtedy warto przechodzić do formalności, bo właśnie tam najczęściej wychodzą pierwsze blokady.

Jakie formalności trzeba zamknąć przed montażem
Tu nie ma jednego uniwersalnego formularza dla każdej działki, ale układ obowiązków jest dość czytelny. Dla oczyszczalni o wydajności do 7,5 m3 na dobę wchodzi zwykle zgłoszenie budowy, a nie pełne pozwolenie na budowę. Jeśli system ma odprowadzać oczyszczoną wodę do gruntu przez urządzenie wodne, dochodzi jeszcze ścieżka wodnoprawna, a przy bardziej złożonych układach trzeba sprawdzić, czy nie wchodzi pozwolenie.
„Zwykłe korzystanie z wód” to ustawowy tryb korzystania z zasobu na potrzeby własnego domu lub gospodarstwa. W przypadku małych oczyszczalni jest to ważne, bo od tego zależy, czy wystarczy zgłoszenie, czy trzeba iść w cięższą procedurę.
| Formalność | Kiedy dotyczy | Co warto zapamiętać |
|---|---|---|
| Zgłoszenie budowy | Przydomowa oczyszczalnia do 7,5 m3/d | Po 21 dniach bez sprzeciwu można zwykle rozpocząć roboty. |
| Zgłoszenie wodnoprawne | Gdy wykonujesz urządzenia do wprowadzania oczyszczonych ścieków do ziemi w ramach zwykłego korzystania z wód | Start jest możliwy po 30 dniach bez sprzeciwu organu. |
| Pozwolenie wodnoprawne | Przy bardziej wymagającym odprowadzaniu ścieków, np. gdy ilość przekracza 5 m3/d albo sposób odprowadzania wychodzi poza zwykłe korzystanie z wód | To już pełniejsza procedura z większą liczbą załączników. |
| Sprawdzenie planu miejscowego | Zawsze przed inwestycją | Przy oczyszczalniach do 5 m3/d nie trzeba decyzji WZ, ale MPZP nadal trzeba zweryfikować. |
| Ewidencja gminna | Po uruchomieniu instalacji | Gmina prowadzi rejestr zbiorników bezodpływowych i oczyszczalni. |
Osobno sprawdzam jeszcze zgłoszenie eksploatacji instalacji do organu ochrony środowiska. W wielu urzędach jest to traktowane jako odrębny obowiązek od budowlanego i wodnoprawnego, więc dobrze dopiąć go przed pierwszym uruchomieniem.
Najczęściej to właśnie odległości zatrzymują projekt, dlatego następny krok to lokalizacja na działce i realny pomiar, a nie tylko szkic z ulotki producenta.
Jakie odległości są obowiązkowe i gdzie najłatwiej się pomylić
To właśnie odległości najczęściej decydują o tym, czy instalacja zmieści się na działce bez kombinowania. W zabudowie jednorodzinnej przepisy są łagodniejsze niż w dużych obiektach, ale nadal trzeba trzymać konkretne minimum. Najważniejsza zasada brzmi: zbiornik, drenaż i studnię planuje się osobno, bo każdy element ma inne wymagania.
| Element | Minimalna odległość | Kiedy ma największe znaczenie |
|---|---|---|
| Pokrywy i wyloty wentylacji od okien i drzwi zewnętrznych w zabudowie jednorodzinnej | 5 m | Przy lokalizacji osadnika i elementów serwisowych blisko domu. |
| Pokrywy i wyloty wentylacji od granicy działki, drogi lub ciągu pieszego | 2 m | Przy ciasnych działkach i zabudowie szeregowej. |
| Osadnik lub zbiornik gromadzący nieczystości od studni z wodą pitną | 15 m | Gdy działka ma własne ujęcie wody. |
| Przewód rozsączający z biologicznie oczyszczonym ściekiem od studni | 30 m | Przy rozsączaniu po doczyszczeniu biologicznym. |
| Przewód rozsączający bez biologicznego oczyszczania i granica pola filtracyjnego od studni | 70 m | Przy klasycznych układach drenażowych. |
| Przepływowy osadnik podziemny przy domu jednorodzinnym | Może być bardzo blisko budynku | Warunek: odpowietrzenie co najmniej 0,6 m ponad górną krawędź okien i drzwi. |
Pole filtracyjne to gruntowy obszar, w którym woda z drenażu rozchodzi się w ziemi. Jeśli działka jest mała, trzeba liczyć metry od początku projektu, a nie po wybraniu urządzenia. To zwykle różnica między spokojnym montażem a kosztowną zmianą koncepcji w ostatniej chwili.
Skoro lokalizacja jest już policzona, trzeba dobrać technologię do warunków gruntu, a nie odwrotnie.
Która technologia najlepiej pasuje do gruntu i powierzchni działki
Nie każda oczyszczalnia działa dobrze w tych samych warunkach. Na piasku i przy dużej działce da się obronić prostszy układ drenażowy, ale na glinie, przy wysokiej wodzie gruntowej albo na ciasnej parceli lepiej od razu myśleć o kompaktowej biologii. W tym miejscu bardziej niż cena z katalogu liczy się to, jak system zniesie realne warunki na działce.
SBR, czyli sekwencyjny reaktor biologiczny, pracuje porcjami, a MBBR, czyli złoże ruchome, daje dużą odporność na zmienne obciążenie. To są detale techniczne, ale w praktyce właśnie one decydują o tym, czy instalacja będzie stabilna, czy kapryśna.
| Technologia | Kiedy ma sens | Ograniczenia | Przybliżony koszt z montażem |
|---|---|---|---|
| Drenażowa | Dobrze przepuszczalny grunt, niski poziom wód gruntowych, dużo miejsca | Duża powierzchnia rozsączania, wrażliwość na ciężkie gleby i złe wykonanie | ok. 10-18 tys. zł |
| Biologiczna kompaktowa | Mała działka, trudniejszy grunt, potrzeba większej elastyczności lokalizacji | Prąd, sterowanie, serwis i okresowa kontrola osadu | ok. 15-30 tys. zł |
| Hybrydowa z doczyszczaniem | Gdy chcesz większej stabilności pracy niż w drenażu, ale bez bardzo rozbudowanej infrastruktury | Wymaga dobrego projektu i poprawnego odbioru oczyszczonej wody | ok. 18-35 tys. zł |
Jeżeli mam doradzić jedną rzecz, to tę: nie wybiera się technologii od najniższej ceny. Na trudnym gruncie tania instalacja często wychodzi drożej, bo wymaga poprawek, dodatkowych robót ziemnych albo po prostu działa gorzej, niż obiecywał sprzedawca.
Gdy technologia jest już dobrana, zostaje bardzo przyziemne pytanie: ile to wszystko kosztuje, nie tylko na etapie zakupu, ale też po uruchomieniu.
Ile kosztuje budowa i późniejsza eksploatacja
Koszt inwestycji warto dzielić na dwa koszyki: zakup z montażem i późniejsze utrzymanie. Pierwszy jest widoczny od razu, drugi zwykle bywa niedoszacowany, a to właśnie on pokazuje, czy rozwiązanie jest wygodne po kilku latach. W biologicznych systemach wydasz mniej miejsca, ale częściej zapłacisz za prąd i serwis; w drenażowych wydajesz więcej uwagi na warunki gruntu, za to eksploatacja jest prostsza.
| Pozycja | Typowy zakres | Uwagi praktyczne |
|---|---|---|
| Zakup i montaż prostszego systemu drenażowego | 10-18 tys. zł | Najlepiej działa na działkach z dobrym gruntem i dużą powierzchnią. |
| Zakup i montaż oczyszczalni biologicznej | 15-30 tys. zł | Najczęściej wybierana przy mniejszej działce i gorszych warunkach gruntowych. |
| Dodatkowa pompownia lub trudne roboty ziemne | +2-6 tys. zł | W praktyce podnosi koszt, gdy trzeba pokonać spadki lub wysoką wodę gruntową. |
| Roczne utrzymanie | ok. 250-1200 zł | Prąd, serwis i wywóz osadu zależą od technologii oraz liczby domowników. |
Osadnik opróżnia się zwykle raz na 6-12 miesięcy, ale częstotliwość warto dostosować do instrukcji producenta i faktycznego obciążenia domu. Im stabilniej pracuje instalacja, tym mniej niespodzianek w rachunkach i w serwisie.
Skoro wiemy już, co wybrać i ile to kosztuje, zostaje najważniejszy etap praktyczny: przygotowanie działki tak, żeby montaż nie wymagał później nerwowych korekt.
Jak przygotować działkę i montaż bez zbędnych poprawek
Najwięcej problemów nie bierze się z samego urządzenia, tylko z pośpiechu przed koparką. Ja zawsze zaczynam od mapy i geotechniki, bo dopiero wtedy widać, czy projekt da się zbudować bez przesuwania wszystkiego o kilka metrów.
Próba perkolacyjna, czyli prosty test chłonności gruntu, szybko pokazuje, czy drenaż ma sens, czy tylko wygląda dobrze na papierze.
- Sprawdź grunt, poziom wód gruntowych i możliwość rozsączania albo pracy układu biologicznego.
- Zweryfikuj MPZP, warunki działki i przebieg instalacji podziemnych.
- Wyznacz dokładne położenie zbiornika, drenażu, włazów i odpowietrzenia.
- Zaplanuj miejsce dla serwisu, wozu asenizacyjnego i ewentualnej pompowni.
- Upewnij się, że masz komplet zgłoszeń, a po starcie również umowę na wywóz osadu lub serwis.
W trudniejszym terenie dobrym nawykiem jest też wykonanie próbnego wykopu. To szybciej pokazuje realną warstwę gruntu niż najbardziej przekonująca prezentacja handlowa.
Jeżeli projekt został policzony na papierze, a teren go potwierdził, problemem pozostają już głównie błędy wykonawcze i formalne niedopatrzenia.

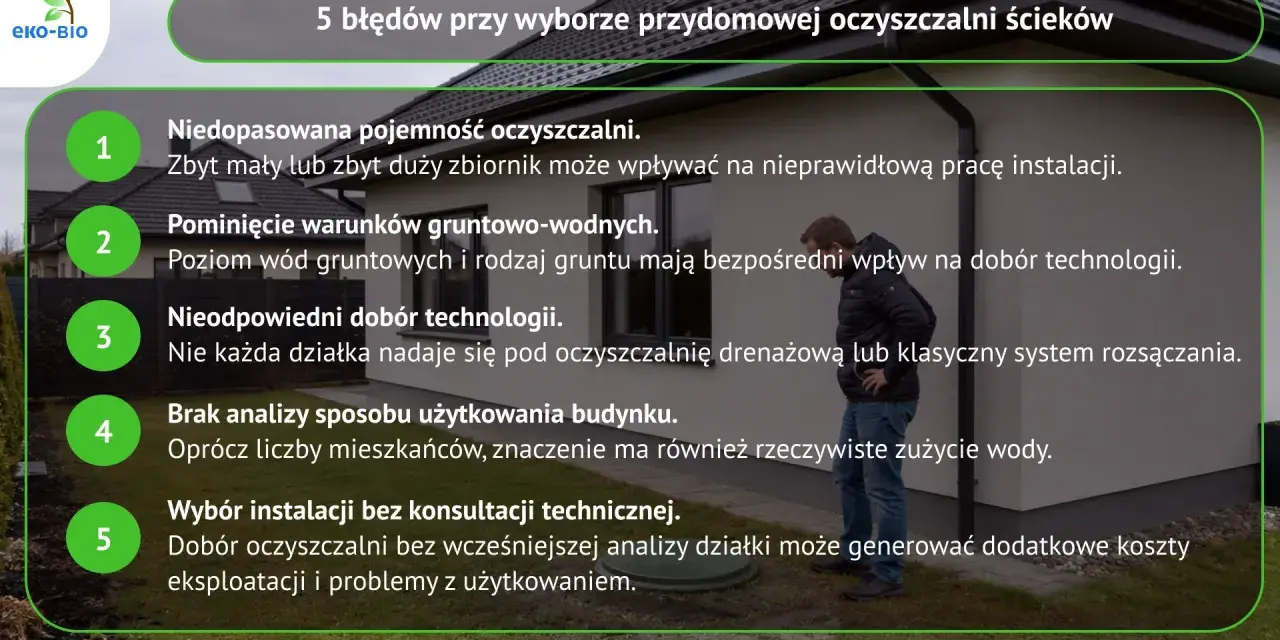

Najczęstsze błędy, które blokują odbiór lub eksploatację
- Za mały odstęp od studni - ten błąd jest kosztowny, bo często wymusza zmianę całego układu zamiast drobnej korekty.
- Drenaż na glinie - instalacja teoretycznie działa, ale w praktyce szybko się zamula lub przestaje przyjmować wodę.
- Brak osobnej analizy sposobu odprowadzenia ścieków - inne warunki obowiązują przy rozsączaniu do gruntu, inne przy zrzucie do wód.
- Pominięcie zgłoszeń - szczególnie wodnoprawnego, bo to potrafi zatrzymać inwestycję mimo poprawnie postawionego zbiornika.
- Brak dostępu serwisowego - właz zasypany, zasłonięty albo zbyt blisko tarasu szybko staje się problemem eksploatacyjnym.
- Kupno urządzenia bez dopasowania do liczby domowników - zbyt mała przepustowość mści się przy większym zużyciu wody.
W praktyce najgorzej wypadają inwestycje „na styk”. Jeśli coś da się zrobić tylko po wynegocjowaniu wyjątków lub z nadzieją, że teren „jakoś się ułoży”, ja traktuję to jako sygnał ostrzegawczy.
Na końcu zostaje już tylko porządna umowa i kilka zapisów, które oszczędzają najwięcej nerwów po montażu.
Co sprawdzić przed podpisaniem umowy z wykonawcą
Przed zleceniem prac chcę widzieć cztery rzeczy: rysunek z wymiarami, jasny opis odprowadzenia oczyszczonej wody, listę formalności i harmonogram serwisu. To prosty filtr, ale bardzo skuteczny, bo od razu oddziela solidną ofertę od tej, która kończy się dopłatami po pierwszym wykopie.
- Czy projekt pokazuje rzeczywiste odległości od domu, studni, granicy i drogi.
- Czy wykonawca uwzględnił rodzaj gruntu, poziom wód i ewentualną pompownię.
- Czy w ofercie są wykopy, obsypka, uruchomienie, rozruch i szkolenie z obsługi.
- Czy dostajesz instrukcję serwisową i jasny plan wywozu osadu.
- Czy wiadomo, kto odpowiada za zgłoszenia i dokumenty po zakończeniu robót.
Jeśli te punkty są dopięte przed rozpoczęciem prac, przydomowa oczyszczalnia zwykle staje się po prostu wygodnym elementem domu, a nie źródłem ciągłych korekt i telefonów do urzędów.
