Zagospodarowanie przestrzenne decyduje o tym, czy działka nadaje się pod dom, jak wysoki może być budynek i czy projekt da się przeprowadzić bez kosztownych poprawek. W praktyce to nie jest papierologia dla samej procedury, tylko filtr, który od razu pokazuje, czy inwestycja ma sens formalny i techniczny. Poniżej wyjaśniam, jak czytać dokumenty planistyczne, kiedy potrzebna jest decyzja o warunkach zabudowy i co sprawdzić, jeśli planujesz dom energooszczędny albo instalacje OZE.
Najpierw sprawdź dokumenty planistyczne, a dopiero potem zamawiaj projekt
- MPZP zwykle rozstrzyga najwięcej: przeznaczenie terenu, wysokość, dach, linię zabudowy i dojazd.
- Jeśli dla działki nie ma planu miejscowego, często potrzebna jest decyzja o warunkach zabudowy.
- W 2026 roku coraz większe znaczenie ma plan ogólny gminy, bo wyznacza ramy dla dalszych decyzji.
- Pozwolenie na budowę nie zastępuje planu ani WZ, tylko sprawdza zgodność projektu z przepisami.
- Przy domu energooszczędnym trzeba jeszcze uwzględnić ograniczenia dla dachu, powierzchni biologicznie czynnej i urządzeń technicznych.
Co planowanie przestrzenne znaczy w praktyce dla inwestora
Ja zawsze patrzę na to jak na pierwszy test opłacalności inwestycji. Działka może wyglądać dobrze na ogłoszeniu, ale jeśli dokumenty planistyczne ograniczają funkcję terenu, gabaryty zabudowy albo dojazd, projekt trzeba będzie ciąć pod cudze reguły. Ministerstwo Rozwoju i Technologii przywołuje nawet szacunek PAN, według którego koszty niekontrolowanej suburbanizacji sięgają ok. 84,3 mld zł rocznie, więc tu naprawdę chodzi o pieniądze, infrastrukturę i jakość życia, a nie o formalny detal.
W praktyce planowanie przestrzenne odpowiada na kilka prostych pytań: co wolno zbudować, gdzie wolno to postawić i jak bardzo inwestycja może zmienić otoczenie. To dlatego w jednym miejscu da się postawić dom z płaskim dachem i dużymi przeszkleniami, a w innym plan wymusi dach spadzisty, określoną wysokość kalenicy albo odsunięcie budynku od drogi. Przy domach energooszczędnych ma to ogromne znaczenie, bo nowoczesna bryła nie zawsze pasuje do konserwatywnego planu miejscowego.
- Planowanie przestrzenne wpływa na funkcję działki, a nie tylko na sam kształt budynku.
- Może narzucać linię zabudowy, wysokość, kąt dachu, intensywność zabudowy i udział zieleni.
- W praktyce decyduje też o tym, czy projekt da się sensownie połączyć z dojazdem, mediami i miejscem na instalacje techniczne.

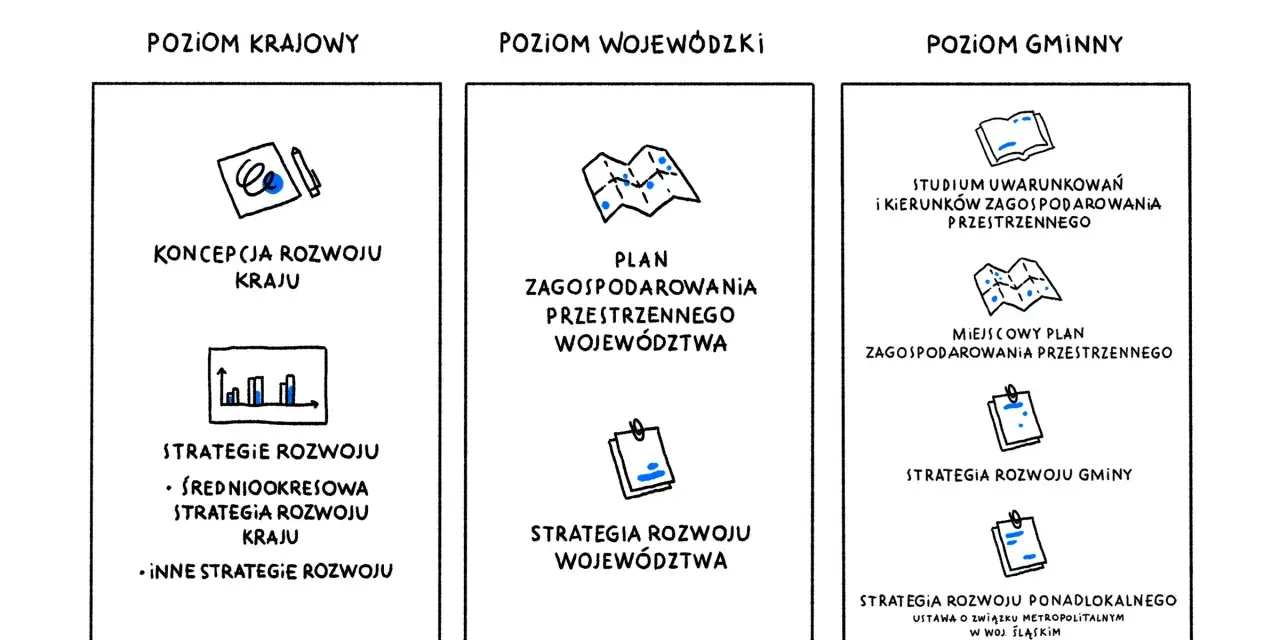

Skoro wiadomo już, po co te reguły istnieją, warto rozróżnić dokumenty, które realnie sterują inwestycją. To właśnie one przesądzają o tym, czy działka jest wolna, czy tylko pozornie tania.
Który dokument ma dziś największe znaczenie
Według Ministerstwa Rozwoju i Technologii plan ogólny gminy jest dziś dokumentem, który wyznacza ramy dla miejscowych planów i decyzji o warunkach zabudowy. To ważna zmiana, bo inwestor nie powinien już patrzeć wyłącznie na pojedynczą działkę, ale też na to, jak gmina ustawiła całą politykę przestrzenną.
| Dokument | Co ustala | Dlaczego jest ważny dla inwestora | Na co uważać |
|---|---|---|---|
| Plan ogólny gminy | Ramy planowania dla całej gminy i zasady dalszych decyzji | Pokazuje, gdzie gmina w ogóle dopuszcza dalsze decyzje planistyczne | Sprawdź, czy gmina ma już uchwalony dokument i jak wpływa na twoją działkę |
| MPZP | Przeznaczenie terenu i szczegółowe parametry zabudowy | Najczęściej mówi wprost, co można wybudować i w jakiej formie | Nie zakładaj, że skoro sąsiedzi budują, to ty możesz dokładnie to samo |
| Decyzja o warunkach zabudowy | Parametry inwestycji tam, gdzie nie ma planu miejscowego | Bywa kluczowa przy domu jednorodzinnym i zmianie sposobu zagospodarowania terenu | Bez niej często nie przejdziesz do pozwolenia na budowę albo zgłoszenia |
| Pozwolenie na budowę | Zgodność projektu z przepisami i dokumentami planistycznymi | To ostatni formalny krok przed robotami budowlanymi | Organ sprawdza projekt, a nie tylko opis inwestycji |
GUNB przypomina, że jeśli dla terenu nie obowiązuje MPZP, do wniosku o pozwolenie na budowę trzeba dołączyć decyzję WZ. To ważne, bo wiele osób myli kolejność: najpierw trzeba rozwiązać kwestię planistyczną, dopiero potem dopracowywać projekt budowlany. W praktyce nie ma nic bardziej kosztownego niż gotowy projekt domu, który nie mieści się w parametrach działki.
Gdy już wiesz, który dokument ma realną moc, kolejny krok jest prosty: trzeba sprawdzić działkę zanim podpiszesz umowę albo wydasz pieniądze na projekt. To oszczędza najwięcej nerwów.
Jak sprawdzić działkę przed zakupem i projektem domu
Najlepsza kolejność jest banalna, ale zaskakująco rzadko stosowana: najpierw plan, potem projekt, na końcu formalności budowlane. Ja zaczynam od mapy, ale kończę na urzędowych dokumentach, bo dopiero one pokazują pełny obraz. W 2026 roku ma to jeszcze większe znaczenie, bo część gmin nadal domyka reformę planistyczną, więc sam fakt, że „działka leży w dobrej okolicy”, niewiele mówi.
- Sprawdź MPZP i plan ogólny w urzędzie gminy, BIP albo systemie informacji przestrzennej.
- Jeśli potrzebujesz formalnego dokumentu, zamów wypis i wyrys z planu miejscowego.
- Ustal, czy działka ma dostęp do drogi publicznej i czy media da się podłączyć bez kosztownej rozbudowy sieci.
- Jeśli nie ma MPZP, złóż wniosek o decyzję o warunkach zabudowy. Może to zrobić każdy, nie tylko właściciel gruntu.
- Jeśli składasz wniosek online, przygotuj profil zaufany.
- Sprawdź także klasę gruntu i to, czy nie będzie potrzebne wyłączenie z produkcji rolnej albo leśnej.
Przy decyzji WZ dobrze pamiętać o terminach. Standardowo urząd ma 90 dni na wydanie decyzji, 65 dni w przypadku biogazowni rolniczej spełniającej warunki, a 21 dni dla wolno stojącego, maksymalnie dwukondygnacyjnego budynku mieszkalnego jednorodzinnego do 70 m2, jeśli obszar oddziaływania mieści się w całości na działce i dom ma służyć potrzebom mieszkaniowym inwestora. To nie jest detal proceduralny, tylko realny wpływ na harmonogram całej budowy.
Na tym etapie najłatwiej uniknąć błędu, który potem ciągnie się miesiącami: kupna gruntu bez sprawdzenia, czy da się na nim postawić dokładnie taki dom, jaki masz w głowie. I właśnie tu dochodzimy do kwestii, która jest szczególnie ważna dla osób planujących dom energooszczędny.
Jak plan miejscowy wpływa na dom energooszczędny i instalacje OZE
Na stronie o czystym ogrzewaniu i nowoczesnych technologiach budowlanych ten temat wraca szczególnie często. Dobry projekt domu energooszczędnego nie kończy się na parametrach przegród i źródle ciepła. Trzeba jeszcze sprawdzić, czy plan miejscowy nie utrudni ułożenia bryły, montażu instalacji albo zagospodarowania działki wokół budynku.
Dach i bryła budynku
Najczęściej plan ogranicza to, co widać z zewnątrz: wysokość budynku, liczbę kondygnacji, kąt nachylenia połaci dachowej, a czasem także rodzaj dachu. To istotne, bo projekt domu z dużą połacią pod fotowoltaikę nie zawsze da się zgrać z wymogiem dachu stromego albo określonej kalenicy. W praktyce nie chodzi tylko o estetykę. Zmiana dachu potrafi zmienić układ poddasza, koszty izolacji i miejsce na wentylację mechaniczną.
Pompa ciepła, fotowoltaika i miejsce na technikę
Sam plan zwykle nie zakazuje nowoczesnych instalacji, ale może utrudniać ich lokalizację. Przy pompach ciepła problemem bywa hałas i odległość od granicy działki, przy fotowoltaice - sposób wpięcia w bryłę, a przy większych instalacjach gruntowych - sposób zabudowy terenu. Jeśli plan przewiduje wąskie linie zabudowy albo mocno ogranicza zabudowę pomocniczą, trudno potem bezboleśnie znaleźć miejsce na magazyn energii, wiatę, ładowarkę czy zbiornik retencyjny.
Przeczytaj również: Polska sprzedaje uprawnienia CO2: Jak działa system i co dla Ciebie?
Powierzchnia biologicznie czynna i retencja
W wielu planach pojawia się wymagany minimalny udział powierzchni biologicznie czynnej. To po prostu część działki, która ma pozostać przepuszczalna i zielona. Dla osoby planującej dom z dużym podjazdem, tarasem, parkingiem i technicznym zapleczem bywa to ograniczenie odczuwalne bardziej niż sama wysokość budynku. Z drugiej strony taki zapis wspiera rozsądne gospodarowanie wodą opadową, a to przy dzisiejszych kosztach eksploatacji ma sens praktyczny, nie tylko formalny.
Wniosek jest prosty: nowoczesny dom da się zwykle dopasować do planu, ale nie warto zakładać tego z góry. Lepiej sprawdzić ograniczenia wcześniej niż potem przerabiać projekt pod uchwałę, której nie czytało się uważnie. A najczęściej problem nie leży w samej technologii, tylko w kilku klasycznych błędach.
Jakie błędy najczęściej blokują inwestycję
Największe kłopoty nie biorą się z wielkich afer formalnych, tylko z drobnych założeń zrobionych zbyt wcześnie. Widziałem już projekty dobre technicznie, które utknęły tylko dlatego, że inwestor założył z góry, iż „skoro obok stoi kilka domów, to u mnie będzie tak samo”.
- Zakup działki bez czytania planu - to najdroższy z możliwych skrótów, bo później nie pasuje ani projekt, ani budżet.
- Mylenie WZ z pozwoleniem na budowę - decyzja o warunkach zabudowy otwiera drogę, ale nie zastępuje końcowej zgody na roboty.
- Patrzenie tylko na część opisową - rysunek planu bywa ważniejszy niż opis, bo pokazuje linie zabudowy, strefy i ograniczenia przestrzenne.
- Ignorowanie dostępu do drogi i mediów - działka bez sensownego dojazdu albo z trudnym przyłączem potrafi zjeść budżet szybciej niż droższy projekt.
- Założenie, że instalacje OZE da się wszędzie wcisnąć - pompa ciepła, PV czy zbiornik na wodę opadową też potrzebują miejsca i zgodności z warunkami lokalnymi.
- Odkładanie sprawdzenia gruntu na później - przy niektórych terenach dochodzą jeszcze odrębne ograniczenia rolne, leśne albo środowiskowe.
Jeżeli ktoś chce zejść z poziomu ogólnych zasad do konkretnego działania, musi po prostu uporządkować kolejność. I właśnie tę kolejność warto mieć w głowie jeszcze przed złożeniem wniosku o pozwolenie.
Co sprawdzić jeszcze przed złożeniem wniosku o budowę
Gdy projekt jest już wstępnie gotowy, a działka wybrana, robię jeszcze jeden szybki przegląd. To etap, na którym najłatwiej wyłapać drobiazgi, które później spowalniają urząd albo zmuszają do poprawki projektu.
- Czy projekt domu mieści się w parametrach MPZP albo decyzji WZ.
- Czy projekt zagospodarowania działki lub terenu pokazuje realny dojazd, miejsca postojowe i strefy techniczne.
- Czy masz oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
- Czy dla inwestycji nie są potrzebne dodatkowe uzgodnienia, na przykład środowiskowe albo dotyczące zjazdu z drogi.
- Czy rozwiązania OZE, które planujesz, nie kolidują z układem działki, odległościami i zapisami planu.
W praktyce najlepsza zasada jest bardzo prosta: najpierw dokumenty planistyczne, potem projekt, dopiero później wniosek i roboty. Jeśli budujesz dom z myślą o niskich kosztach ogrzewania, fotowoltaice albo pompie ciepła, ta kolejność oszczędza nie tylko pieniądze, ale też czas i nerwy. Dobrze odczytany plan daje przewagę już na starcie, a źle odczytany potrafi zatrzymać całą inwestycję na miesiące.
